Como criar um Planejamento de obra
Gerencie prazos, recursos e custos com segurança e precisão.
No sistema da Brickup, é possível criar um planejamento de obra de três formas:
- Utilizando Inteligência Artificial.
- Importando uma planilha a partir de um modelo padrão.
- Ou criando seu próprio planejamento do zero — opção detalhada neste artigo.
💡 Dica: Também é possível converter um orçamento aprovado em planejamento, criando uma nova obra e aproveitando todo o detalhamento já estruturado.
Assim, você inicia a execução importando os dados do cronograma do orçamento — incluindo etapas, quantidades, valores de custo e venda por etapa, recursos, composições e datas de início e término — diretamente para o planejamento da nova obra.
Para saber como prosseguir e conferir o passo a passo completo, clique aqui.
1. Acesso à Obra
No menu lateral, acesse Obras, selecione a obra desejada e clique em Planejamento.
👀 Observação: se ainda não criou a obra, consulte o artigo Como criar uma obra.

2. Criar o Planejamento da Obra

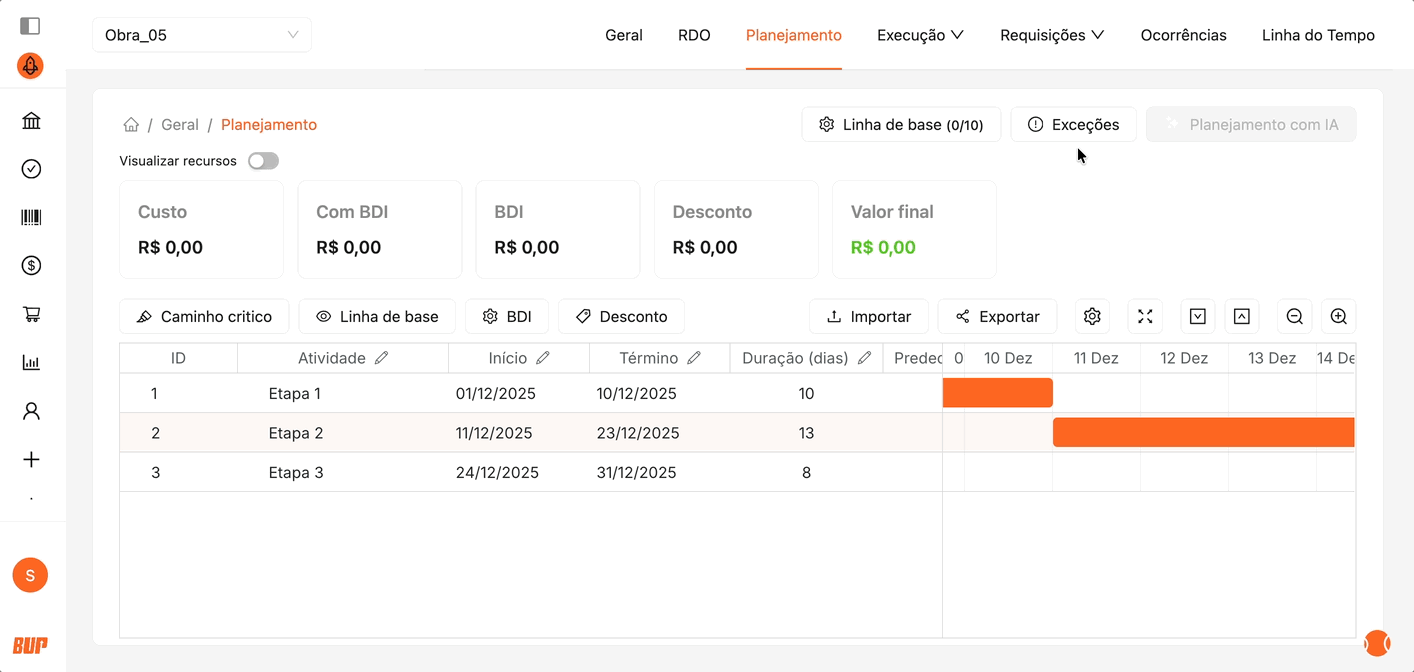

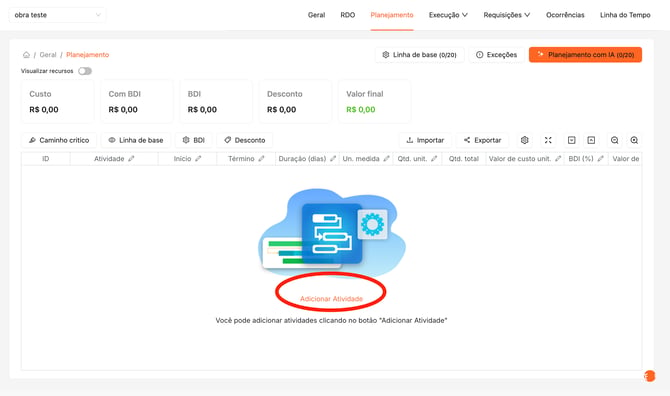

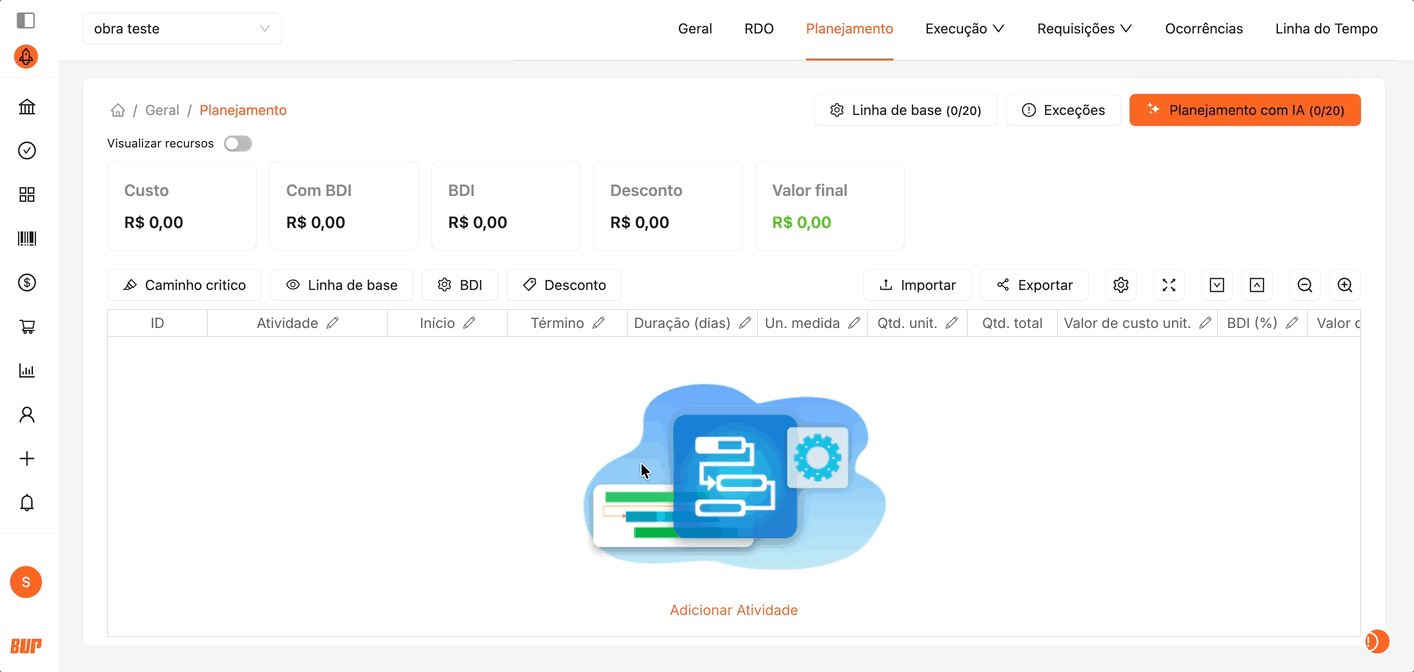

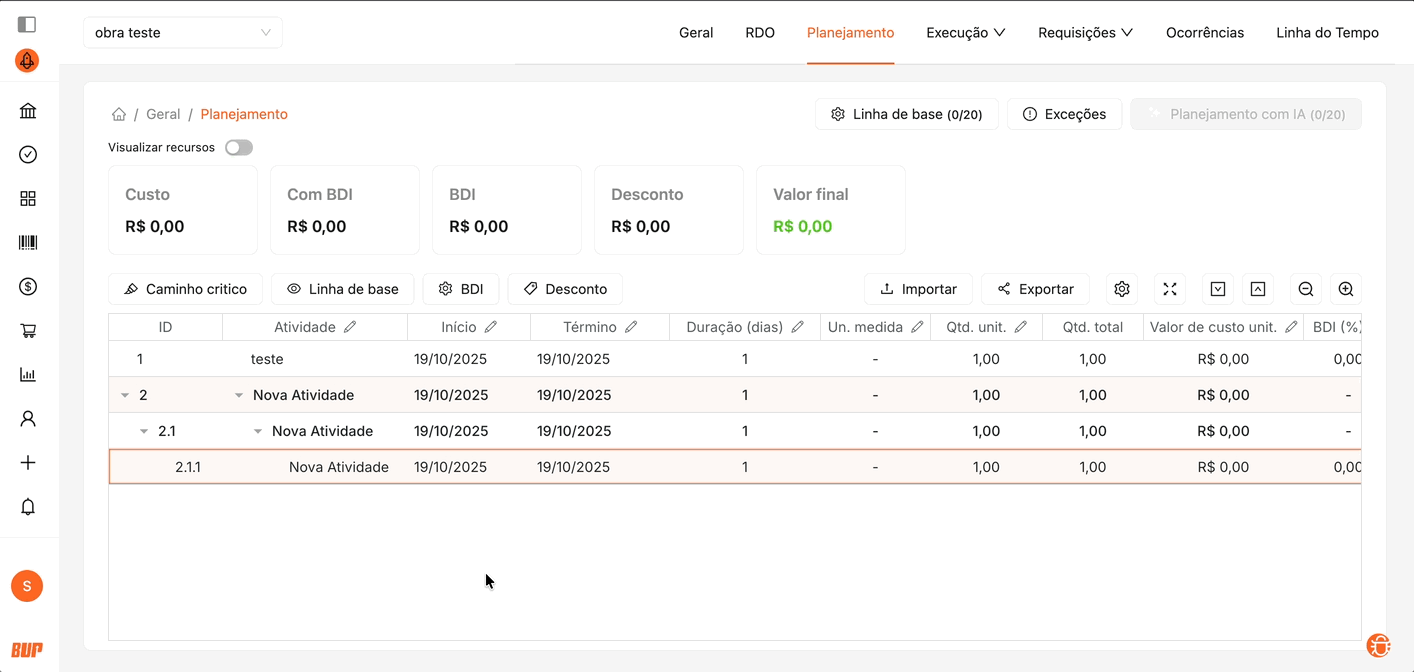

Para iniciar o planejamento da obra, clique em Adicionar Atividade no centro da tela e insira a primeira atividade.

a) Adicionar atividades e subatividades
-

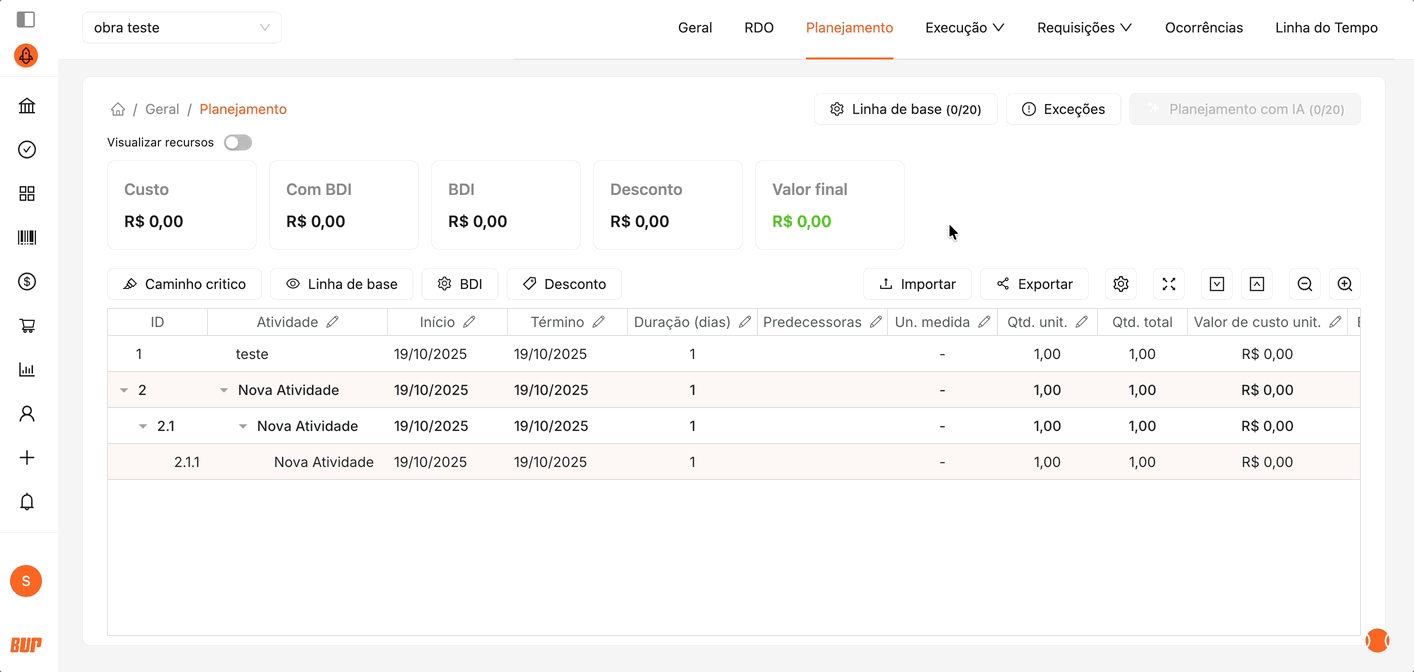

Para incluir novas atividades, posicione o mouse sobre uma atividade existente e clique no ícone Atividade.
-
Para criar uma subatividade, passe o mouse sobre a atividade principal e selecione o ícone Sub Ativ., vinculando-a à estrutura do planejamento.
-
Para excluir uma atividade, posicione o mouse sobre ela e clicar no botão de Excluir (ícone da lixeira
).
‼️Importante: É possível criar quantos níveis de agrupamento forem necessários, adaptando o planejamento conforme a complexidade do projeto.

b) Editar informações da atividade

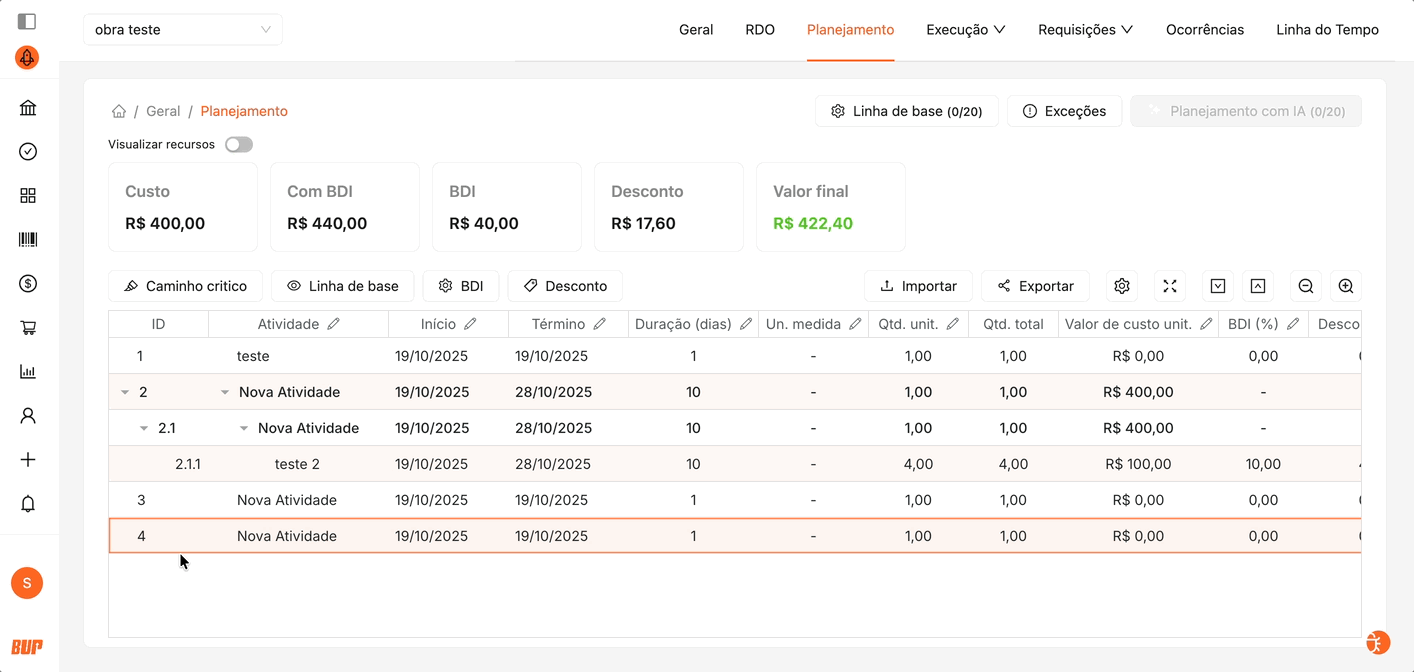

Para alterar qualquer dado de uma atividade, dê duplo clique no campo que deseja editar.
As informações que podem ser ajustadas incluem:
-
Nome da atividade
-
Datas de início e término
-
Duração (em dias)
-
Unidade de medida
-
Quantidade unitária
-
Valores unitários de custo e venda
👀 Observação: Os totais são calculados automaticamente multiplicando a quantidade pelo valor unitário
- Percentual de BDI e descontos

Para reorganizar as atividades, utilize o recurso de arrastar e soltar, movendo as etapas conforme a sequência desejada no cronograma.

c) Personalizar a visualização
A exibição das colunas varia conforme a configuração de visualização definida para esta tela. Se alguma informação não aparecer:
1. Clicar no botão de Configurações (ícone de engrenagem ⚙️) para mostrar ou ocultar colunas.
2. Ajuste a largura das colunas arrastando conforme sua preferência.
3. Altere o modo de visualização para destacar informações como custos, quantidades, margens e prazos.

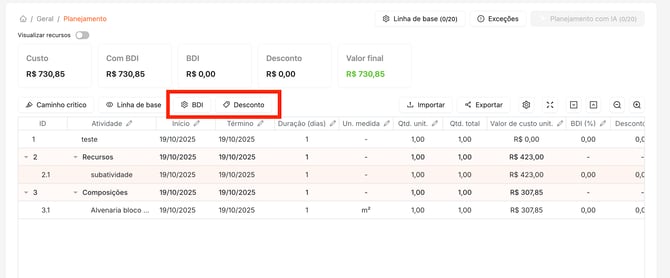

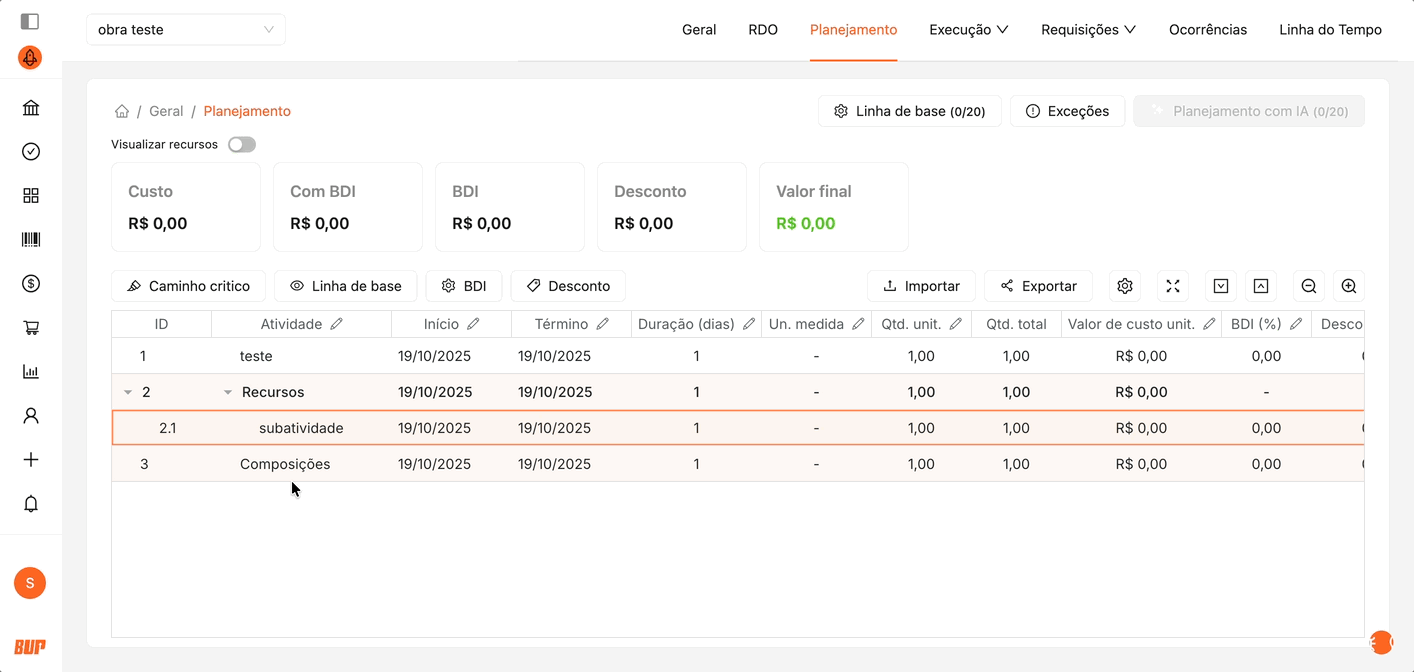

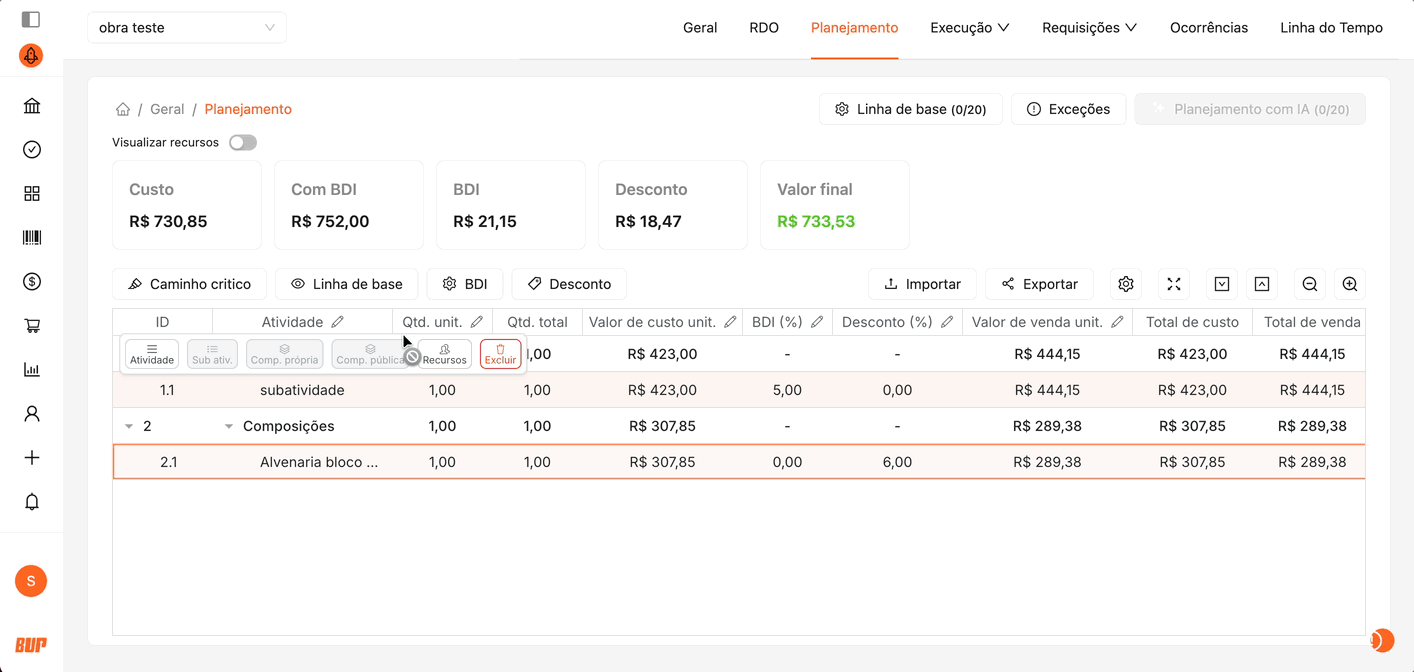

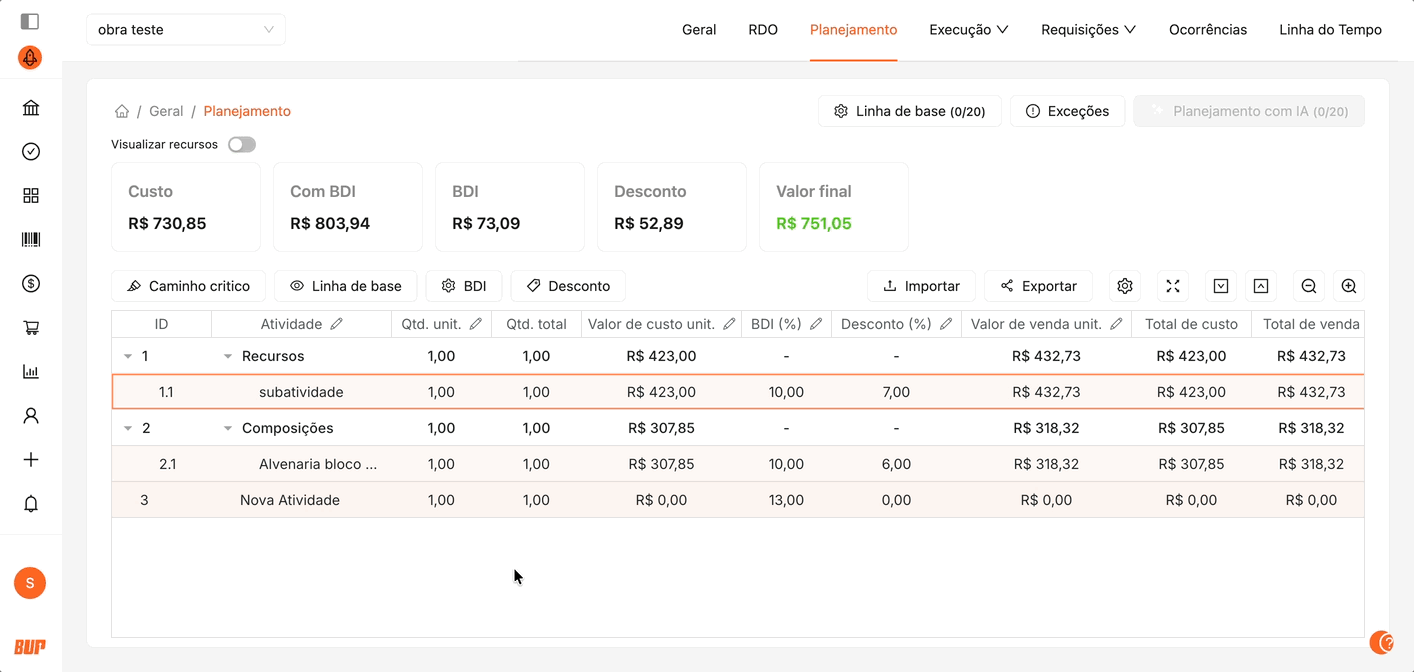

3. Adicionar Recursos e Composições á Atividade
Dentro de cada atividade, é possível incluir diferentes tipos de itens que compõem o orçamento da obra:
-
Composições próprias (detalhadas ou simplificadas).
-
Composições públicas (SINAPI).
-
Recursos diretos — materiais, mão de obra e equipamentos.
‼️Importante:
-
Não é permitido inserir composições e recursos diretamente na mesma atividade.
-
Para utilizar ambos, crie uma atividade exclusiva para composições e outra separada apenas para recursos.
-
-
Todos os recursos e composições devem ser adicionados somente no nível mais detalhado do planejamento (Ex: 1.1.3).
Como adicionar:
-
Posicione o mouse sobre a atividade desejada.
-
Clique nos ícones correspondentes para incluir:
-
Composição pública
-
Composição própria
-
Recursos diretamente
-

Ao adicionar recursos diretamente, será exibida uma aba lateral, onde é possível:
-
Editar os valores de custo unitário dos recursos (materiais, equipamentos e mão de obra).
-
Ajustar quantidades unitárias e unidades de medida.
-
Excluir recursos clicando no botão de excluir (ícone da lixeira
).

4. Adicionar BDI e Descontos
É possível aplicar BDI (Benefícios e Despesas Indiretas) e descontos no orçamento com diferentes opções de configuração, garantindo flexibilidade para ajustar os valores conforme a realidade do projeto.

a) BDI (Benefícios e Despesas Indiretas)
O BDI deve ser informado em percentual (%) e será incorporado automaticamente ao valor de venda de cada atividade.
Existem duas formas de aplicação:
-
Aplicar a todas as atividades já criadas
-
O BDI será aplicado a todas as etapas existentes no planejamento.
-
Novas atividades criadas posteriormente não serão impactadas.
-
Após inserir o percentual desejado, clique em Salvar para confirmar.
-
-
Aplicar apenas às próximas atividades
-
O BDI será aplicado somente às novas atividades criadas após essa configuração.
-
As etapas já existentes não serão alteradas.
-
Insira o percentual desejado e clique em Salvar para confirmar.
-

✍️Dica: o BDI é ideal para representar custos indiretos da obra — como administração, transporte, equipamentos de apoio e margem de lucro.
b) Descontos
Os descontos também são aplicados em percentual (%) e impactam diretamente o valor de venda das atividades.

Assim como o BDI, há duas opções de aplicação:
1. Aplicar a todas as atividades já criadas
-
O desconto será aplicado somente às etapas existentes no orçamento no momento da configuração.
-
Novas atividades adicionadas depois não herdarão o mesmo percentual.
-
Após inserir o percentual desejado, clique em Salvar.
2. Aplicar apenas às próximas atividades
-
O desconto será aplicado somente às novas atividades criadas após essa configuração.
-
As etapas já existentes permanecerão com os valores originais.
-
Insira o percentual desejado e clique em Salvar para aplicar.
5. Exceções - Dias não trabalhados
A funcionalidade Exceções permite personalizar o calendário da sua obra, inserindo períodos em que não haverá atividades em canteiro: folgas, feriados específicos ou interrupções programadas. Isso garante que o prazo final da obra seja recalculado automaticamente, respeitando a realidade do canteiro. Para registrar dias não trabalhados no cronograma:
1 - Acesse a obra e, no menu superior, clique na aba Planejamento.

2 - Na tela de Planejamento, clique no botão Exceções (
).

5.1 Configuração de Fins de Semana - Todos os sábados e domingos

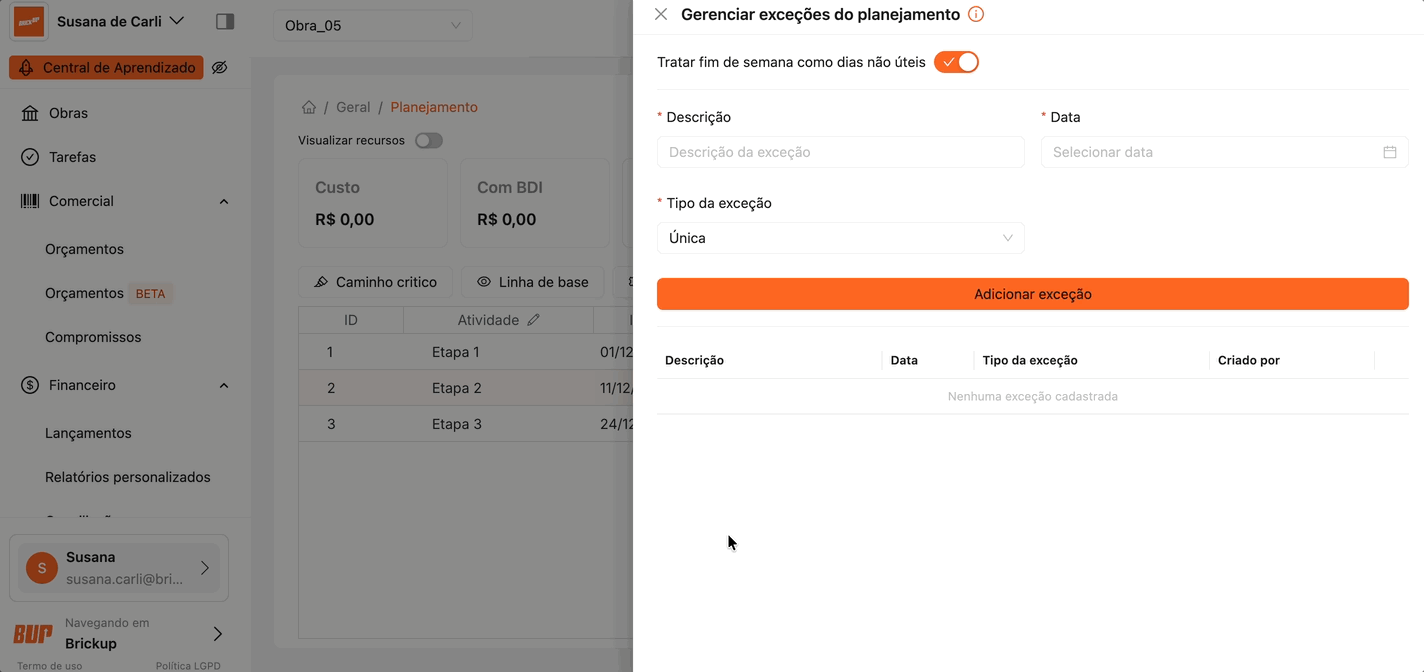

No topo da tela, você encontrará a opção "Tratar fim de semana como dias não úteis".
-
Ativado (Laranja): O sistema entende que sábados e domingos não são dias de trabalho e não contabiliza prazos nessas datas.
-
Desativado: O sistema permite o planejamento de atividades normalmente durante o final de semana.

⚠️ Importante: As exceções são datas que impactam o planejamento, como feriados e férias. Ao adicionar uma exceção, as datas dos planejamentos existentes serão atualizadas. As durações de etapas serão alteradas e não os prazos finais! Se você utiliza a duração para planejar, revise e ajuste os prazos conforme necessário.
Você também pode cadastrar outros dias não trabalhados definindo o Tipo de Exceção como "Única" ou "Recorrente":

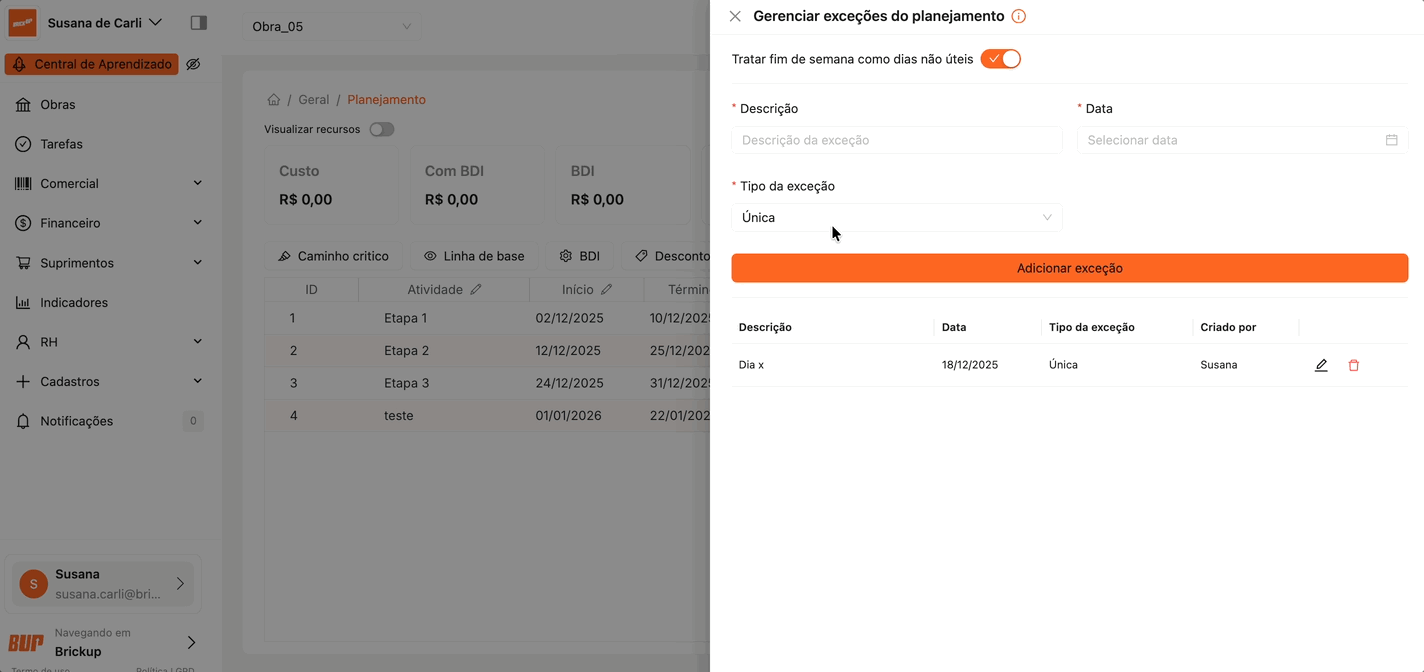

5.2 Exceção do Tipo "Única"
Utilize esta opção para eventos pontuais que ocorrem em uma data específica e não se repetem.
-
Quando usar: Feriados municipais, paradas técnicas ou paralisações.
-
Como configurar:
- Clique no botão de Exceções
. -
Preencha a Descrição (ex: "Feriado Municipal").
-
No campo Data, selecione o dia exato da paralisação.
-
No campo Tipo de Exceção, selecione "Única".
-

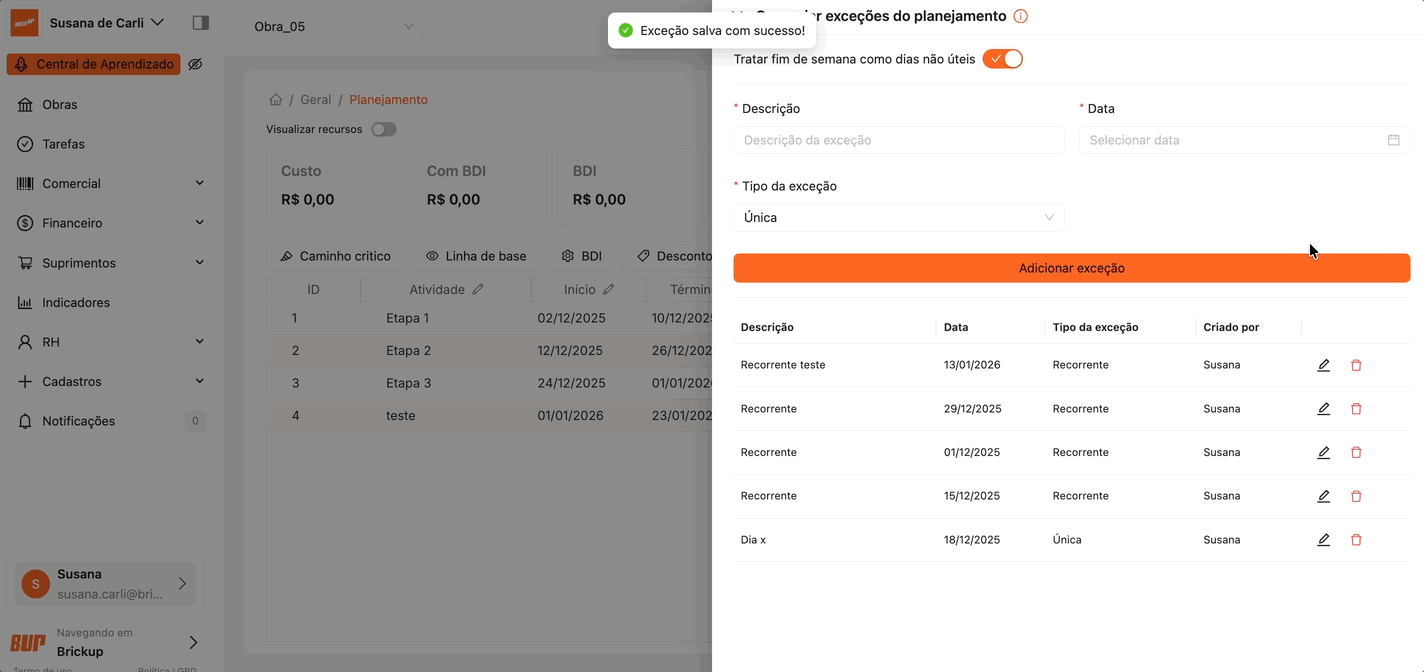

Clique no botão de "Adicionar Exceção
. O sistema criará apenas um dia não trabalhado na data escolhida.
- Clique no botão de Exceções

5.3 Exceção do Tipo "Recorrente"
Esta opção automatiza a criação de múltiplas datas de folga baseadas em um padrão de repetição. O sistema gera automaticamente os dias de exceção até a data final mais distante dentre as etapas do planejamento.
-
Quando usar: Recesso, folgas fixas da equipe ou manutenções quinzenais/mensais, Feriados nacionais.
-
Como configurar:
-
Data: Informe a data de início (o primeiro dia de folga).
-
Tipo de Exceção: Selecione "Recorrente".
-
Recorrência: Defina o intervalo numérico do "ritmo" (ex: "2").
-
Frequência: Escolha a unidade de tempo (Dias, Semanas, Quinzenas, Meses ou Anos).
-
💡 Como definir o intervalo das tarefas (Exceções)
Para saber quando uma tarefa se repete, você combina a Recorrência com a Frequência. Pense na Recorrência como o ritmo do trabalho.
Na prática, funciona assim:
-
Ritmo por Dias:
-
Recorrência 1 + Frequência (Dias): Acontece todo dia (sem folga).
-
Recorrência 2 + Frequência (Dias): Acontece dia sim, dia não (a cada 2 dias).
-
-
Ritmo por Semanas:
-
Recorrência 1 + Frequência (Semanas): Acontece toda semana naquele mesmo dia.
-
Recorrência 2 + Frequência (Semanas): Acontece semana sim, semana não (a cada 2 semanas).
-
-
Ritmo por Meses:
-
Recorrência 3 + Frequência (Meses): Acontece uma vez por trimestre (a cada 3 meses).
-
Exemplo Prático:
Ao definir a data 01/12/2025 com recorrência 2 e frequência Semanas, o sistema aplicará a regra: "A partir de 01/12, pule de 2 em 2 semanas e marque como dia não trabalhado".

O resultado será uma lista automática com as datas: 01/12, 15/12, 29/12, 12/01.
5.4 Edição
Todas as exceções criadas (únicas ou recorrentes) aparecem na tabela inferior da aba lateral de Exceções.
Você pode:
-
Editar: Clique no botão de Editar (ícone de Lápis
) para ajustar a descrição ou a data. Ao final clique no botão "Salvar Alterações".

-
Excluir: Clicar no botão de Excluir (ícone de lixeira
) para remover a exceção e tornar aquele dia útil novamente no cronograma.
6. Visão Geral do Planejamento

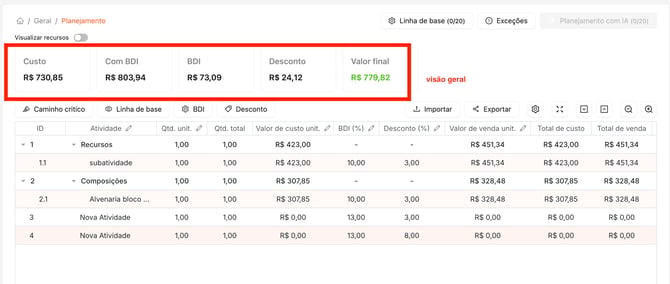

A Visão Geral centraliza os principais indicadores financeiros do planejamento:
-
Custo: valor total antes da aplicação do BDI.
-
Com BDI: valor ajustado com o BDI incorporado.
-
BDI: montante referente ao BDI adicionado.
-
Desconto: total de descontos aplicados.
-
Valor Final: valor consolidado do orçamento.

A tabela principal apresenta, linha a linha, todos os itens e serviços que compõem o planejamento.

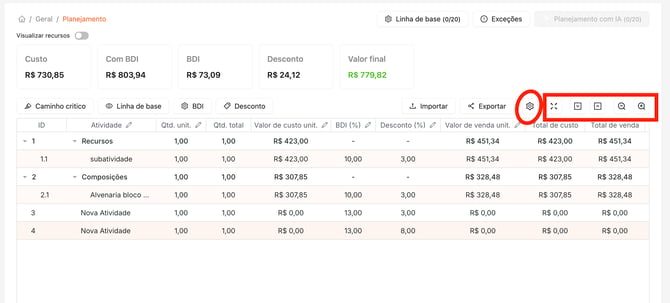

a) Personalização das colunas
Você pode ajustar a visualização de acordo com suas necessidades:
-
Clique no no botão de Configurações (ícone de engrenagem ⚙️) para selecionar ou ocultar colunas.
-
Ajuste a largura das colunas arrastando-as.
-
Altere o modo de visualização para priorizar informações essenciais, como custos, quantidades, margens e prazos.

b) Recursos adicionais
-
Tela cheia: ative para expandir a visualização. Clique no botão de Tela Cheia para expandir a visualização. Pressione Esc para retornar ao modo padrão. -
Expandir/Recolher tudo: abra ou feche todas as etapas simultaneamente. -
Zoom: disponível nos modos Layout Dividido ou Somente Gantt para ampliar ou reduzir o gráfico.
✍️Dica: você também pode ajustar o zoom do navegador com Ctrl + ou Ctrl - para melhorar a visualização geral.
7. Gráfico de Gantt, Linha de Base, Caminho Crítico e Exportação do seu planejamento
Após criar o planejamento, você pode:
-
Visualizar e editar o cronograma diretamente no Gráfico de Gantt.
-
Acompanhar o Caminho Crítico da obra.
-
Definir Linhas de Base para controle de progresso.
👀Saiba mais: Para mais detalhes sobre Gráfico de Gantt, Caminho Crítico e Linha de Base, clique aqui.
- Exportar o planejamento em diferentes formatos, facilitando a integração com outros sistemas.
✍️Dica: Veja como Exportar seu planejamento, clique aqui.
