Um planejamento de obra detalhado especifica as quantidades de cada recurso necessário, facilitando a programação e a aquisição de materiais de forma precisa e eficiente.
Para otimizar o processo de compras com a lista de materiais e equipamentos necessários para a obra, o sistema da BrickUp oferece uma funcionalidade que facilita essa tarefa. O primeiro passo é assegurar que o planejamento da obra inclua um detalhamento completo dos recursos necessários.
Os recursos adicionados em cada etapa compõem o preço correspondente a essa etapa. Após a conclusão da compra, é possível comparar os valores planejados com os valores efetivamente utilizados para cada recurso.

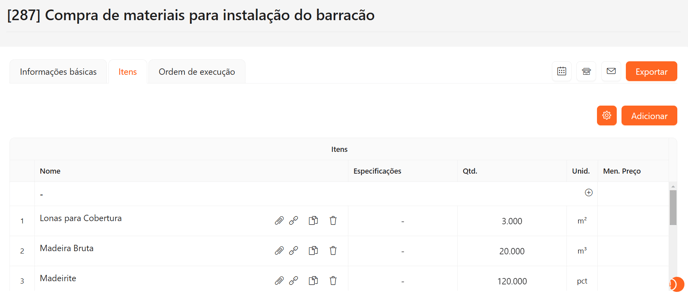

Acesse a funcionalidade de Requisições → Cotações para adicionar uma nova cotação.
Após criar uma nova cotação, vá até a aba de Itens, clique no botão Itens do Planejamento .

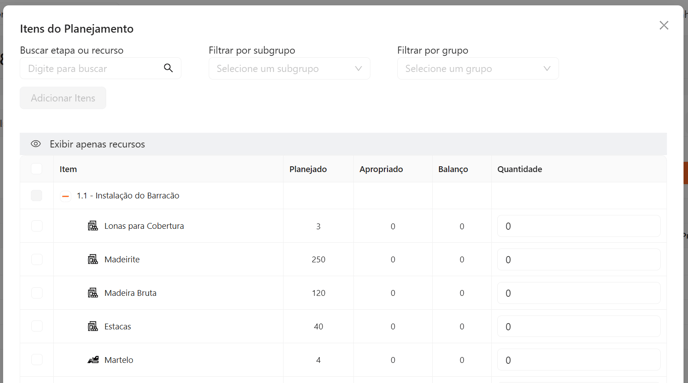

Você poderá visualizar os itens e as quantidades planejadas para cada etapa da obra.
Esta tela atua como um guia:
- Planejado: representa a quantidade definida no cronograma da obra;
- Apropriado: caso esse item já tenha sido apropriado em outro momento, terá a quantidade apropriada;
- Balanço: indica a quantidade disponível em estoque.
Se houver uma quantidade do item no balanço, isso indica que há estoque disponível. Portanto, não será necessário comprar a quantidade total planejada.

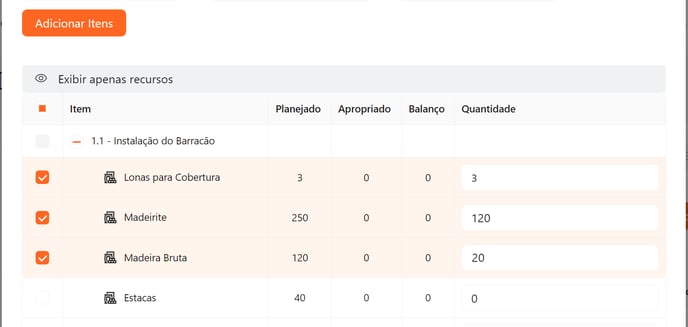

Para adicionar os itens, clique na caixa de seleção, defina a quantidade desejada e, em seguida, clique .
A cotação será preenchida automaticamente com os itens e as quantidades que você adicionou.
Em seguida, basta continuar com o processo de cotação e a elaboração do mapa de concorrência.
