Como definir dias não trabalhados no cronograma da Obra?

Durante o planejamento da obra, pode ser necessário indicar dias específicos em que não haverá trabalho — como feriados, recessos ou paralisações. Para isso, a Brickup oferece a funcionalidade Exceções, que permite registrar esses dias diretamente no cronograma da obra.

1. Acessar o Planejamento da obra

  1. Acesse a aba Obras.

  2. Clique em Acessar na obra desejada.

  3. Selecione a aba Planejamento.

  4. Localize o botão Exceções.

    exceções1
  5. Preencha os campos solicitados e clique em Adicionar exceção.

2. Informações a serem adicionadas

🚨 Importante:

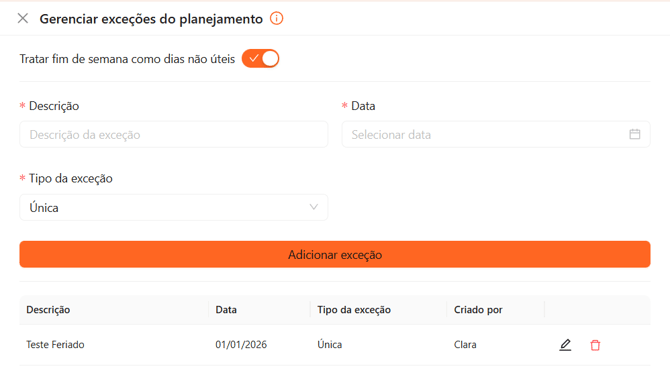

  • Finais de semana: quando essa opção está ativada, sábados e domingos passam a ser considerados automaticamente como dias não trabalhados no cronograma da obra, garantindo que o planejamento reflita a realidade da operação no canteiro.

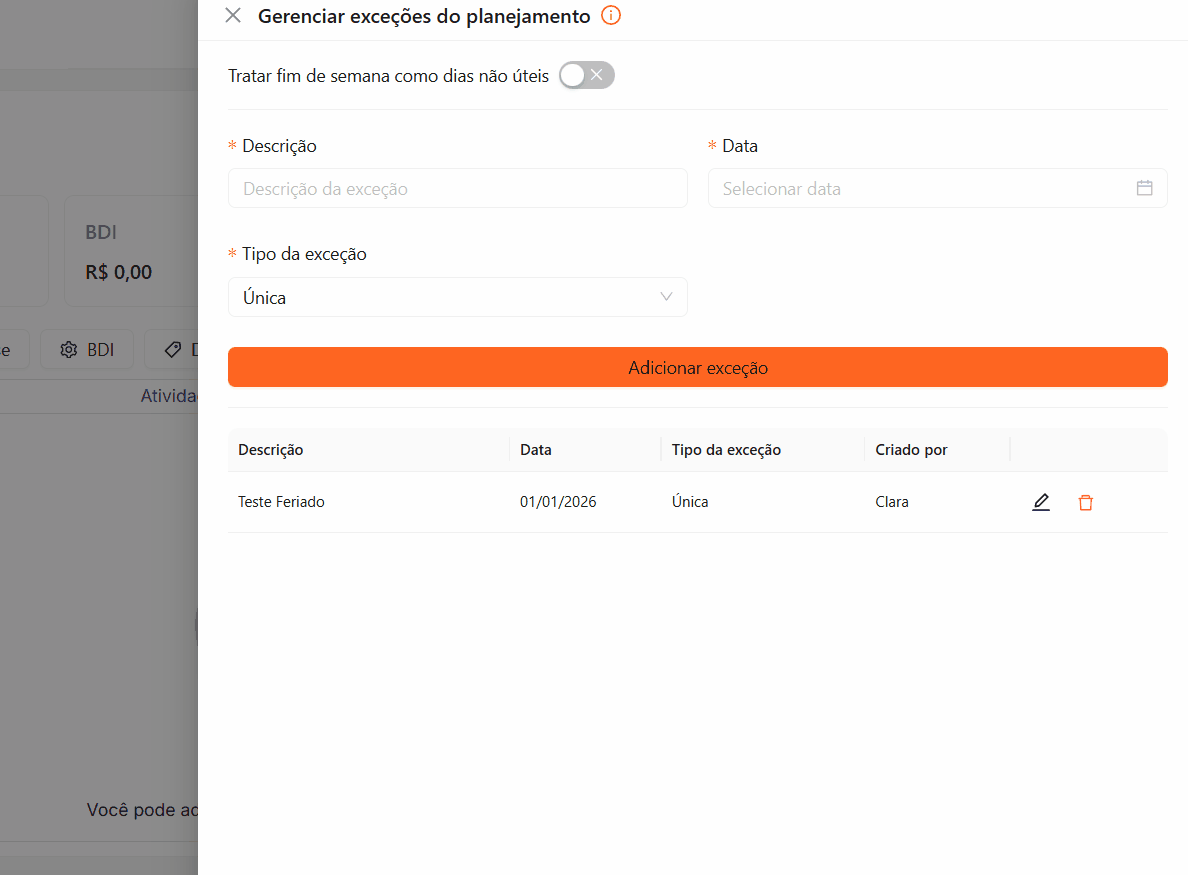

exceções

Os campos identificados com asterisco vermelho (*) são obrigatórios:

  • Descrição (*): nome ou motivo da exceção.

    • Exemplo: Feriado Nacional, Recesso de fim de ano, Paralisação técnica.

  • Data (*): dia específico em que não haverá expediente na obra. Deve ser selecionado no calendário.

  • Tipo de exceção (*): define se a exceção será:

    • Única — aplicada apenas a um dia específico;

    • Recorrente — aplicada de forma repetitiva (ex.: toda sexta-feira).

3. Exemplo prático

Cenário: O cronograma da obra foi definido com prazo inicial de 3 meses, com início em 30 de dezembro. É necessário ajustar os seguintes dias não úteis no canteiro durante esse período:

  • 31/12 e 01/01 — Recesso de final de ano

  • 17/02 — Carnaval

Solução rápida (passo a passo):

  1. Acesse a aba Obras.

  2. Clique em Planejamento.

  3. Localize o campo Exceções.

  4. Adicione cada uma das datas informando a descrição, a data e o tipo de exceção.

  5. Clique em Adicionar exceção para salvar.

Após esse ajuste, o cronograma será automaticamente recalculado considerando os dias não trabalhados configurados.

exceções2
