Como fazer uma medição da obra?

Defina a quantidade ou a porcentagem concluída de cada etapa e monitore o progresso da obra.

Para realizar medições, é fundamental que o cronograma da obra esteja inserido no sistema, pois ele serve como base para todas as medições.

Com o cronograma estabelecido, você está pronto para iniciar a obra.

As medições podem ser feitas através da funcionalidade de Etapas ou por Atividades Executadas no RDO. Durante a execução da obra, três processos principais são realizados:

  1. Iniciar etapa;
  2. Medições;
  3. Conclusão da etapa.

1. Iniciar etapa

    Acesse sua obra e vá até o menu ExecuçãoEtapas. Na tela de execução, você verá as etapas planejadas para a obra.

    Clique no nome da etapa que deseja iniciar e, em seguida, localize o botão para definir a data de início.

     Ao iniciar a etapa, o status mudará de Pendente para Iniciada.

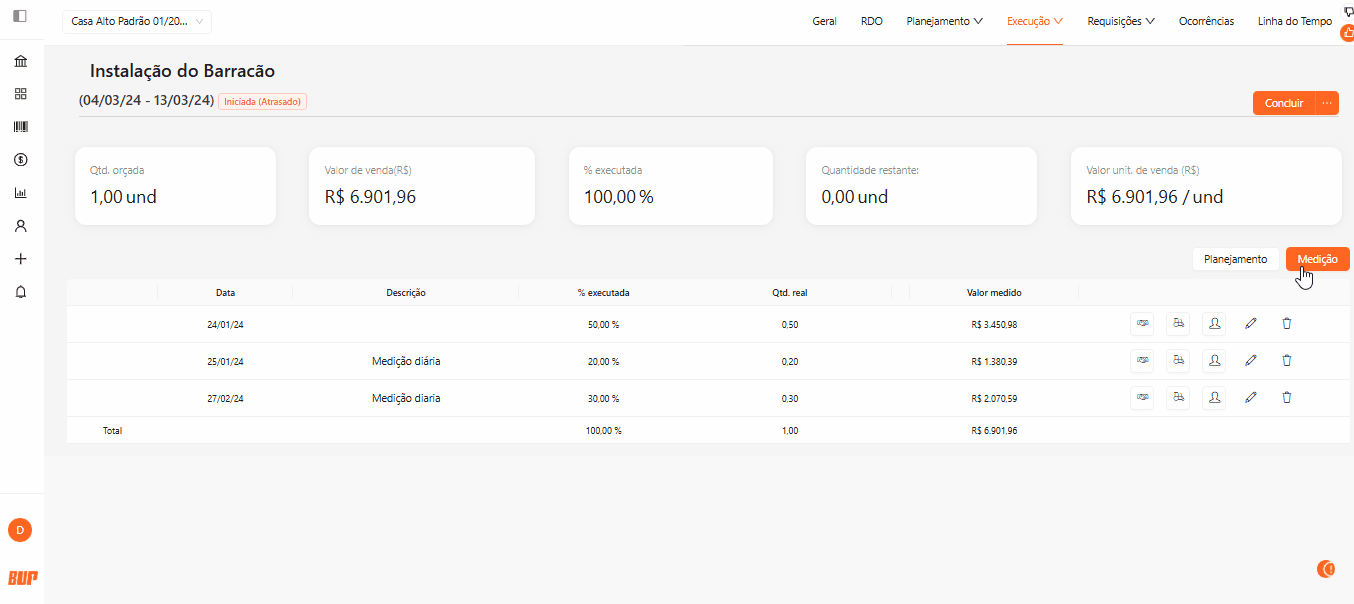

    2. Criar uma medição de obra

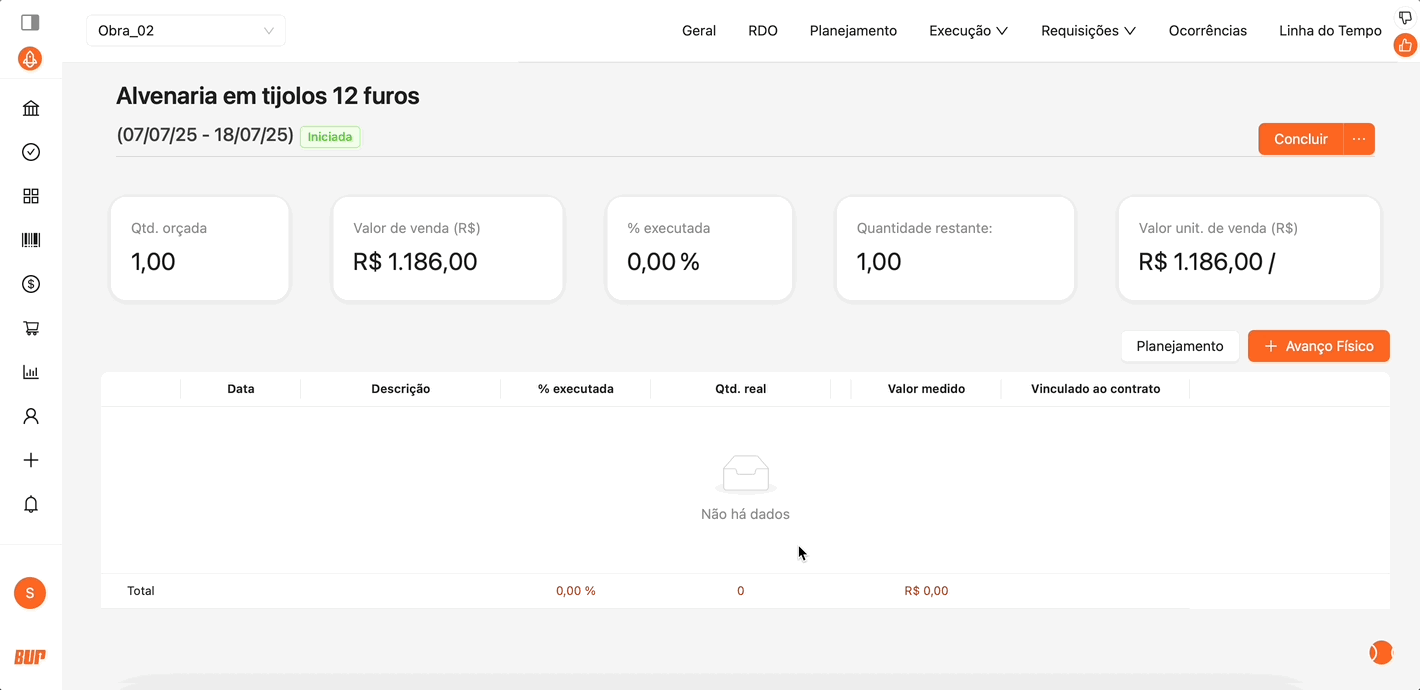

    Após iniciar a etapa, clique no ícone . Insira a data, adicione a descrição da medição e selecione o tipo de medição: por quantidade ou porcentagem.

      Medição por quantidade

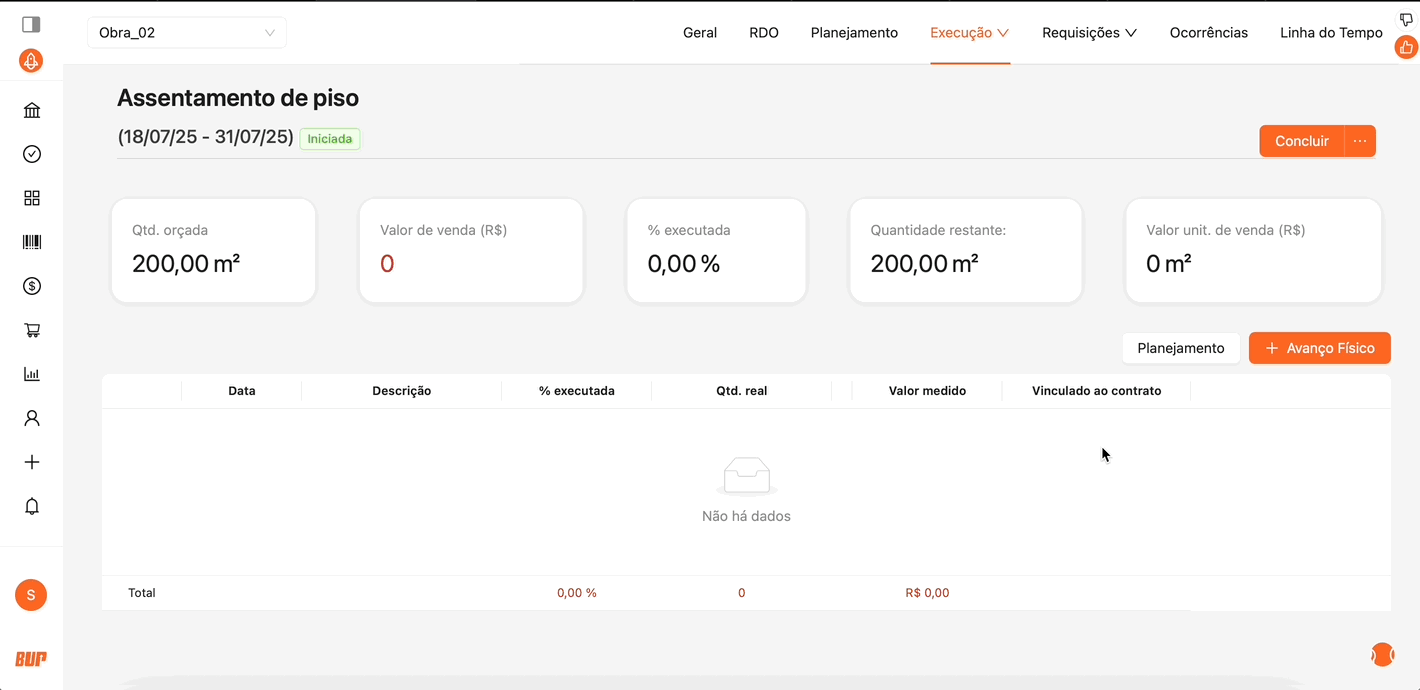

      Insira a quantidade concluída, com base no total planejado para a etapa.

      Verifique a unidade de medida para garantir a precisão!

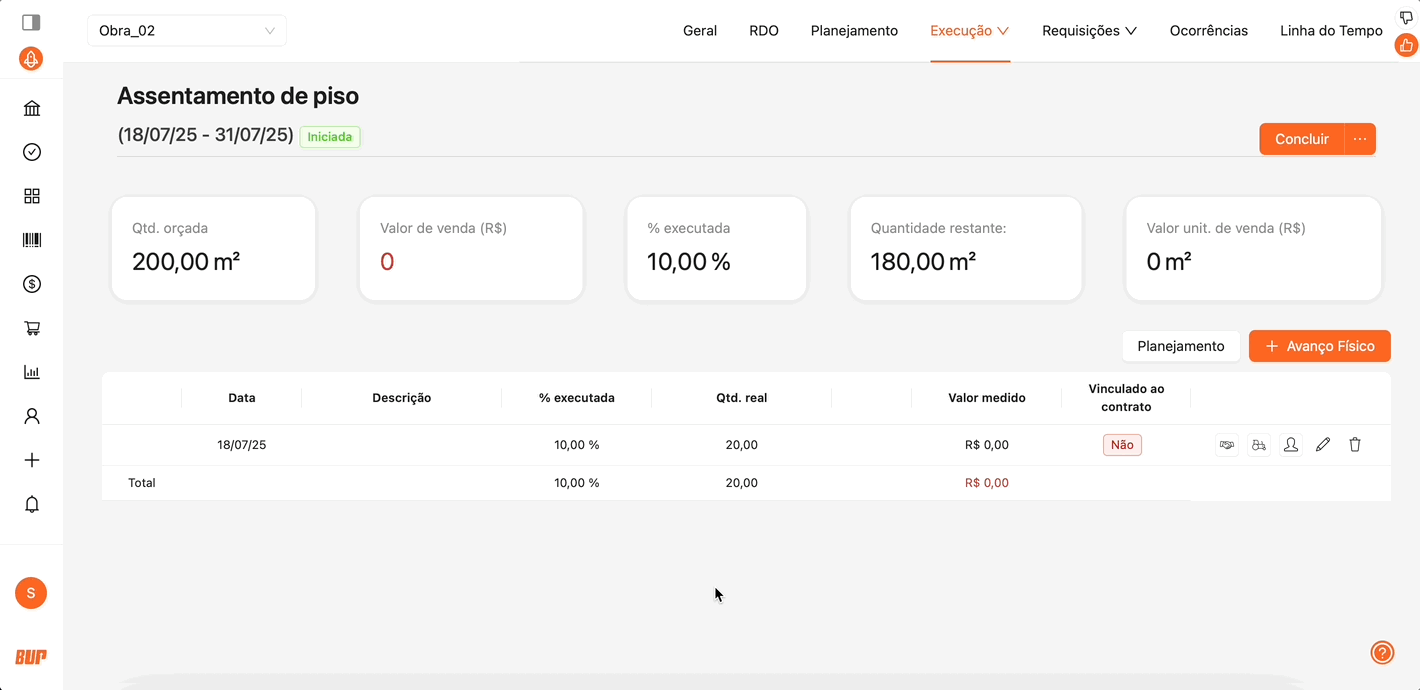

      Exemplo: Se a etapa 3.2 Assentamento de Piso possui uma quantidade planejada de 200m² e você registra uma medição de 20, estará indicando um avanço de 20m² para essa etapa.

      Medição por porcentagem

      Insira a porcentagem realizada, considerando o total planejado da etapa.

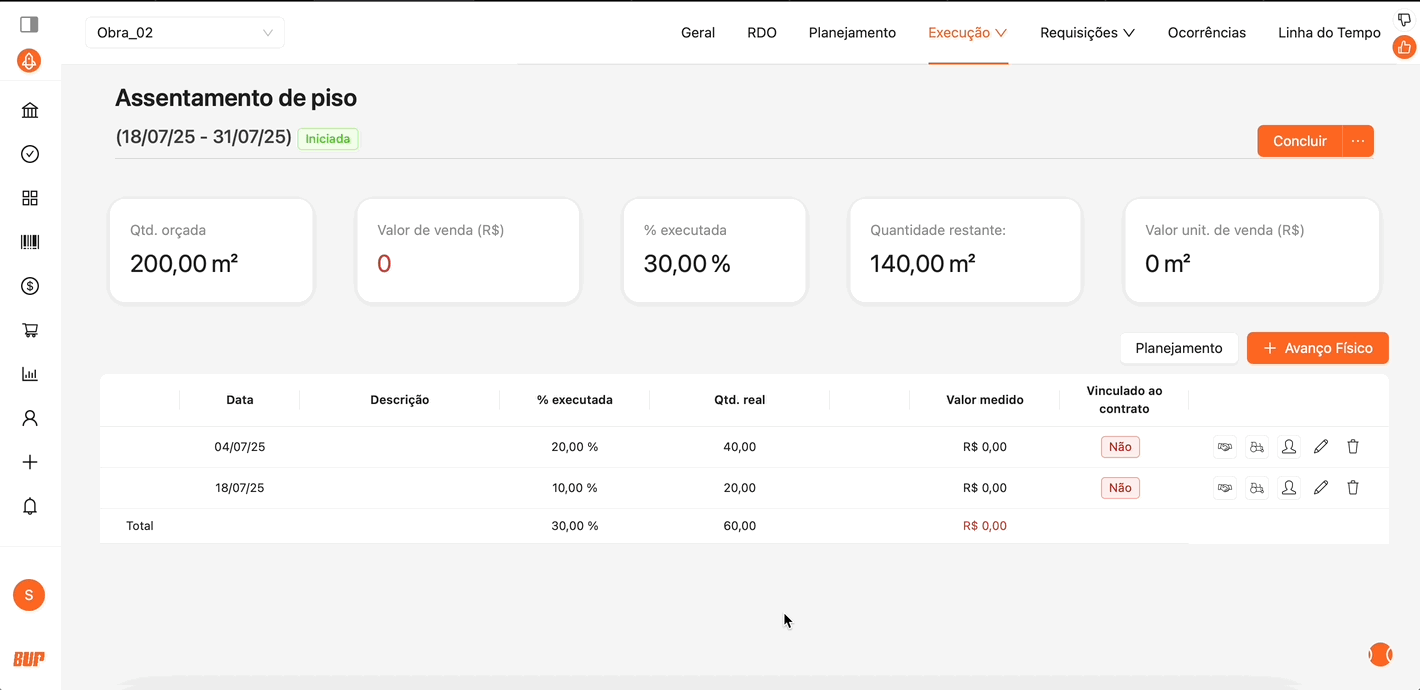

      Por exemplo: Para a etapa 3.2 Assentamento de Piso com 200m² planejados, uma medição de 20% registrará um avanço de 40m².

      À medida que você registra as medições, o sistema somará automaticamente os valores registrados na etapa ao longo do tempo.

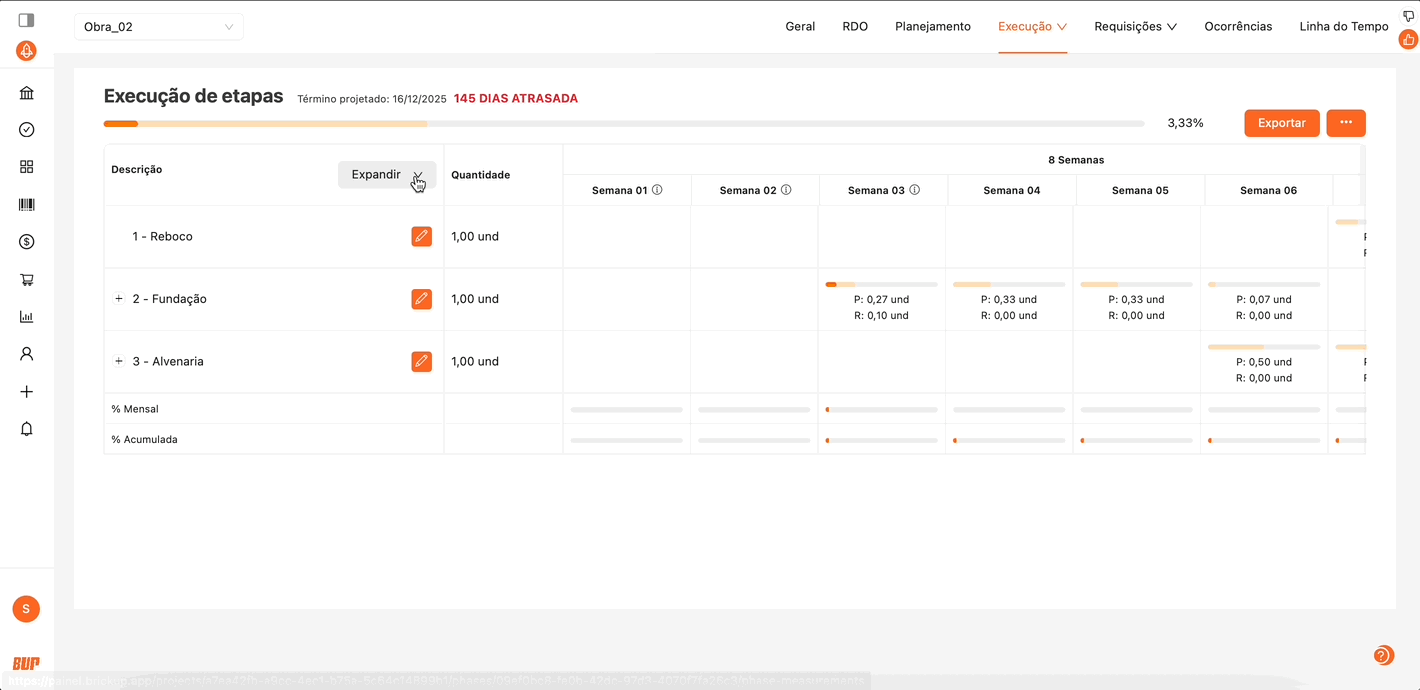

      As medições são realizadas exclusivamente para etapas. Os recursos do planejamento não são monitorados no sistema.

      3. Concluir etapa

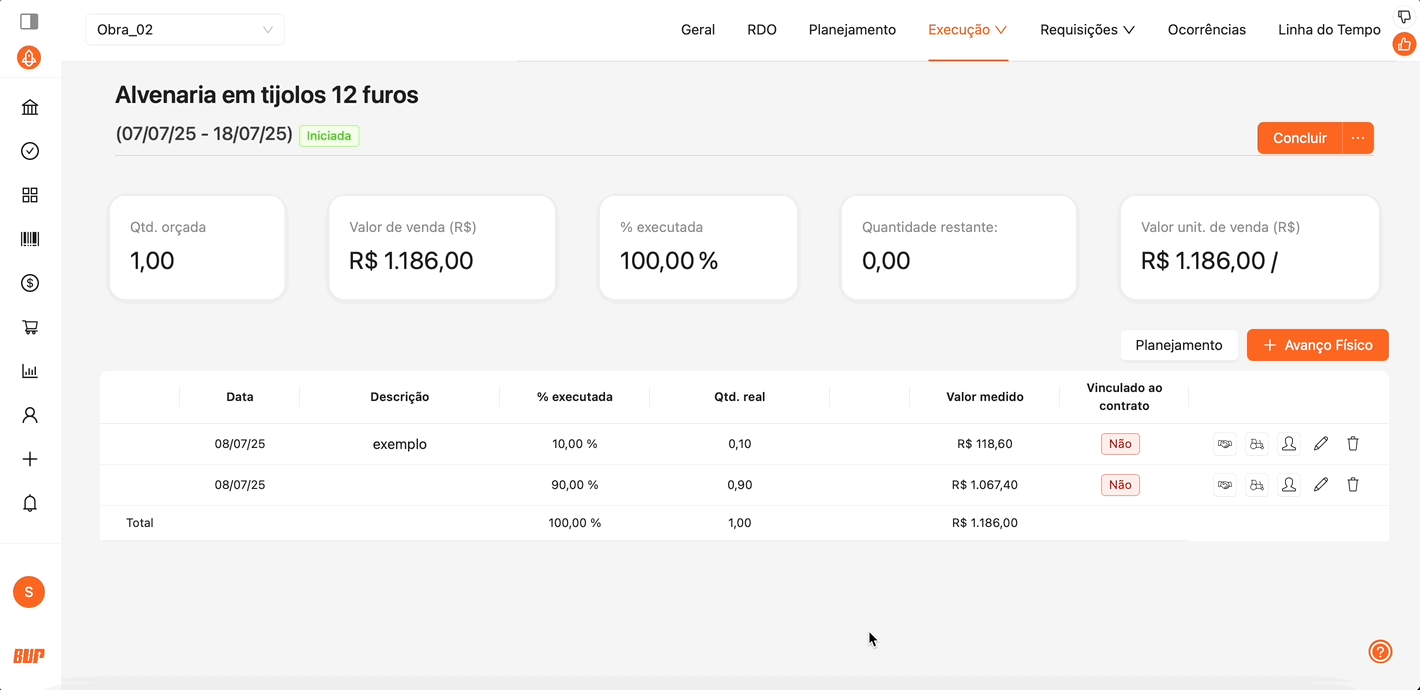

        Mesmo que seja realizado o 100% da etapa através das medições, é necessário Concluir a Etapa para alterar o status para Finalizado.

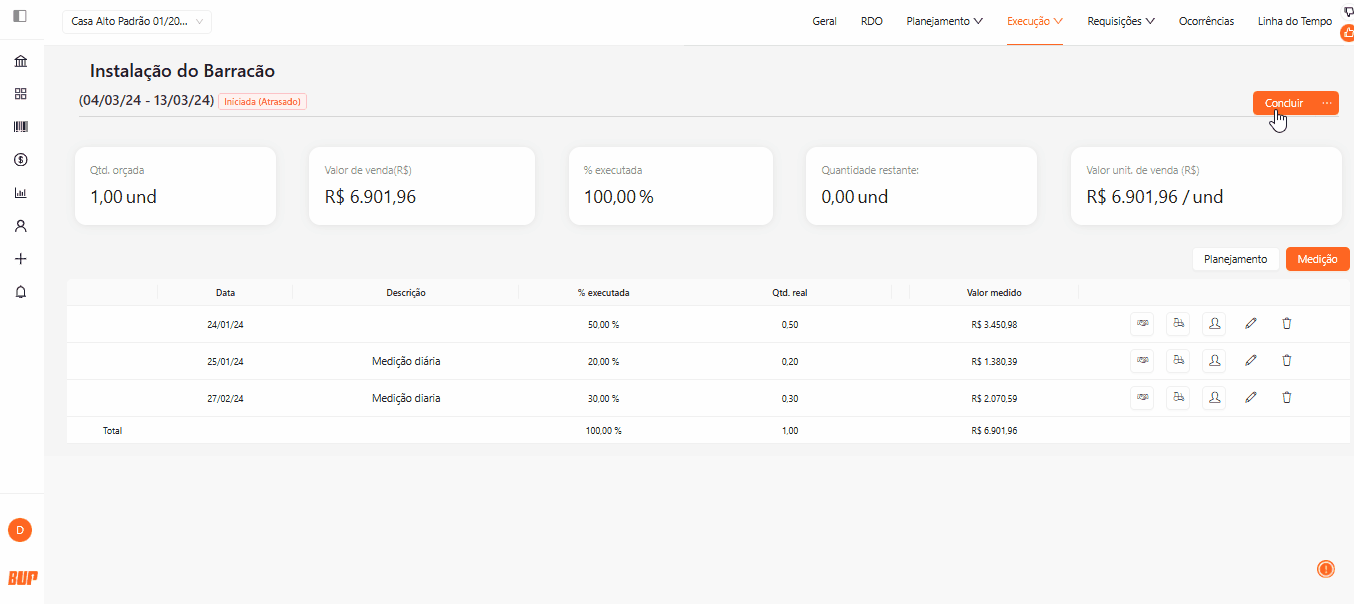

        Para concluir uma etapa, acesse a etapa desejada e clique , onde você poderá selecionar a data de conclusão.


        Com base nas datas planejadas e nas datas executadas, o status Finalizado poderá ser classificado como "no prazo" ou "com atraso."
