Como usar o Gráfico de Gantt, Caminho Crítico e Linha de Base

Organize, monitore e compare o cronograma da obra usando ferramentas essenciais de gestão.

1. Gráfico de Gantt

O Gráfico de Gantt é uma ferramenta visual que permite organizar e acompanhar a sequência das etapas de uma obra, suas durações e relações de dependência. Ele é essencial para criar um cronograma claro, estruturado e fácil de gerenciar.

a) Editar atividades no Gráfico de Gantt

No Gráfico de Gantt, você conta com diversas opções para editar as atividades de forma prática e precisa:

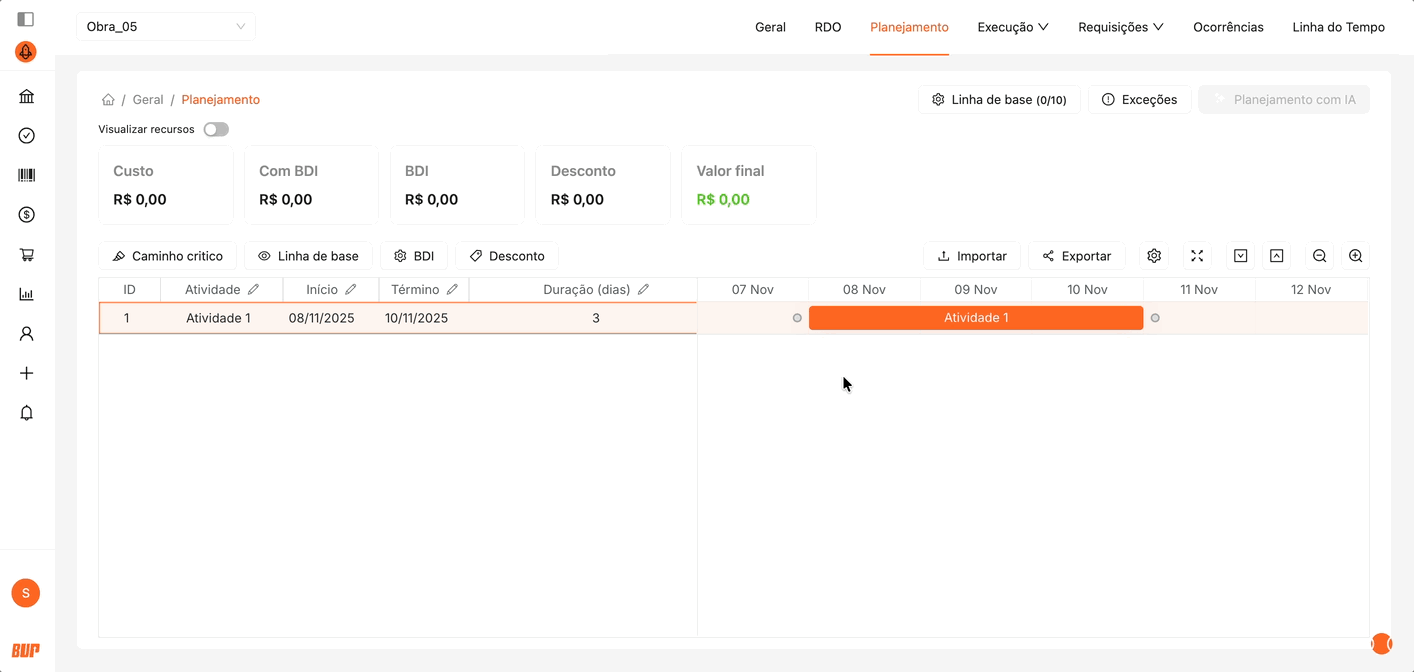

  • Mover atividades: Arraste a barra da atividade para ajustar suas datas de início e término conforme o avanço ou replanejamento da obra.

Ao mover uma etapa superior (atividade mãe), todas as suas subetapas (atividades filhas) terão as datas de início e término ajustadas automaticamente, acompanhando o novo posicionamento no cronograma.

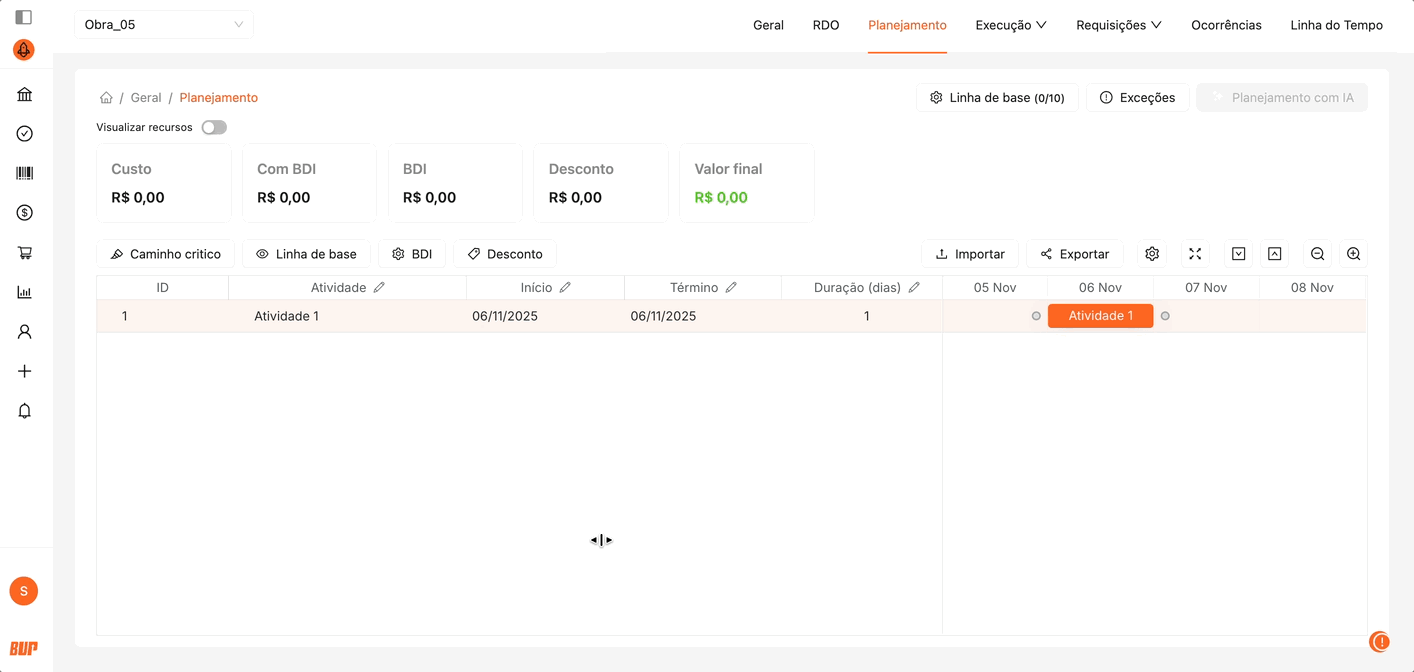

  • Ajustar duração: Posicione o cursor sobre a extremidade direita da barra da atividade e arraste-a para ampliar ou reduzir sua duração.

Somente as atividades posicionadas no nível mais baixo da hierarquia — ou seja, as atividades filhaspodem ter sua duração modificada. Qualquer alteração feita nelas é automaticamente refletida nas atividades mãe, ajustando a duração total das etapas superiores.

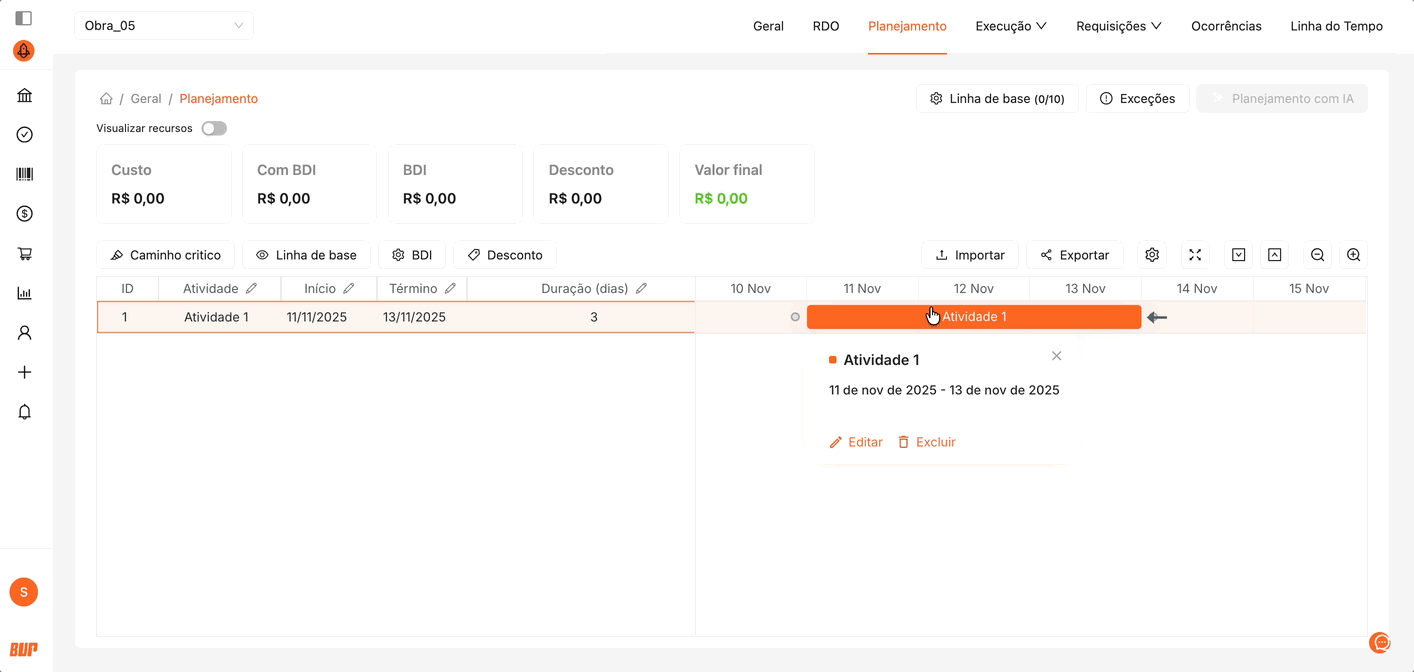

  • Editar informações: clique na atividade e, em seguida, no ícone de editar. Uma janela será exibida para atualizar os dados da atividade.

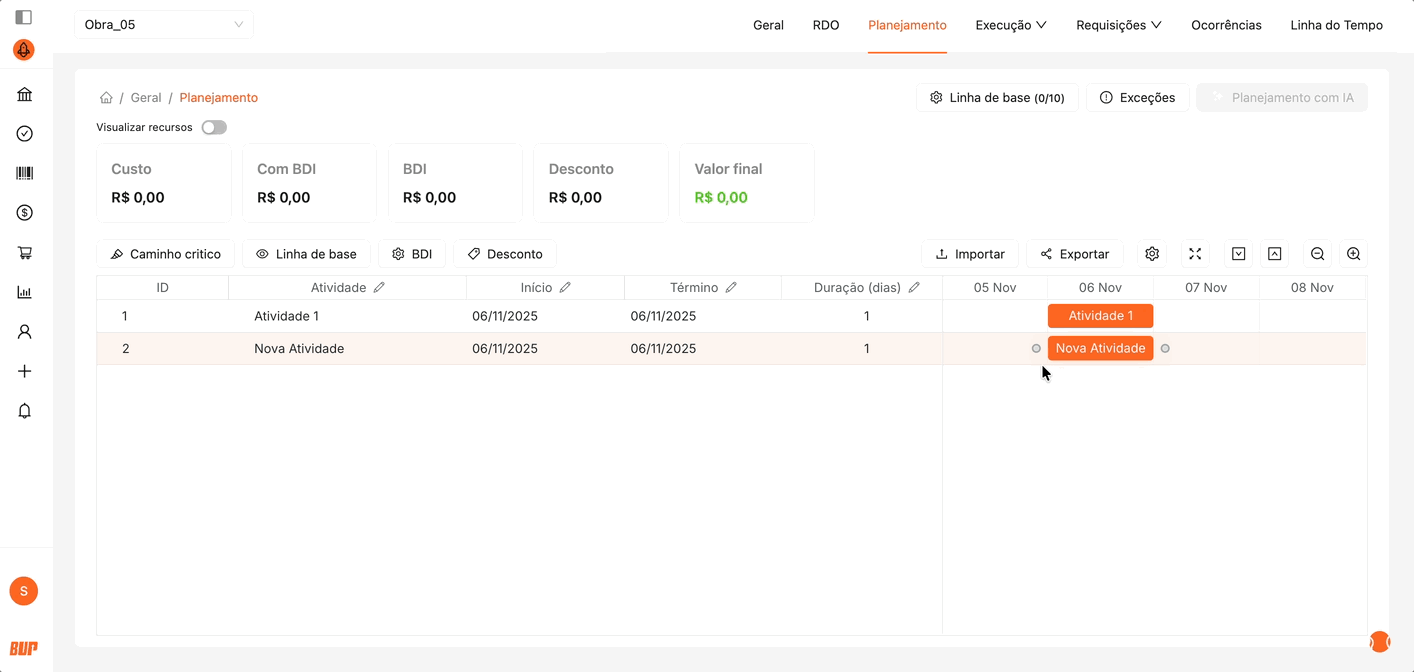

  • Excluir atividade: clique sobre a atividade, selecione o ícone da lixeira e confirme a exclusão na janela aberta.

b) Criar, editar e remover dependências entre atividades

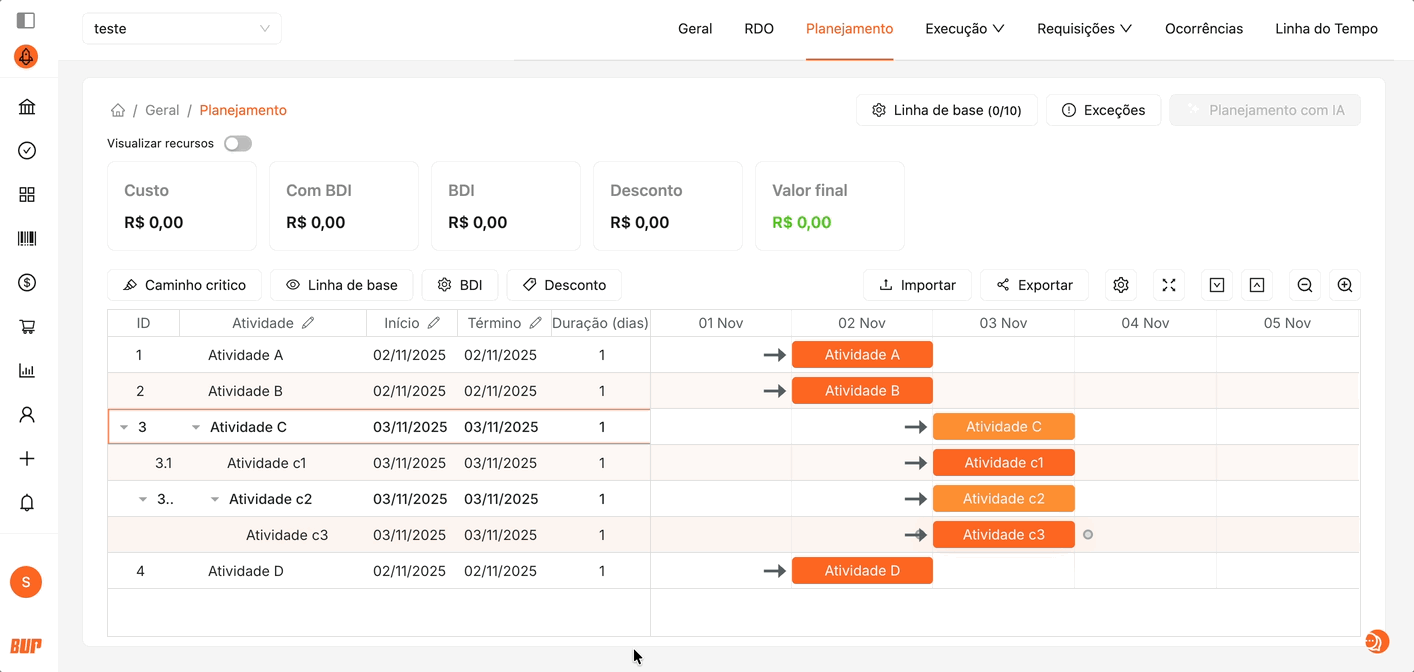

É possível estabelecer relações de precedência entre as etapas do projeto diretamente no gráfico:

  1. Posicione o mouse sobre uma etapa; uma bolinha será exibida ao lado dela.

  2. Clique e arraste essa bolinha até a etapa que será dependente.

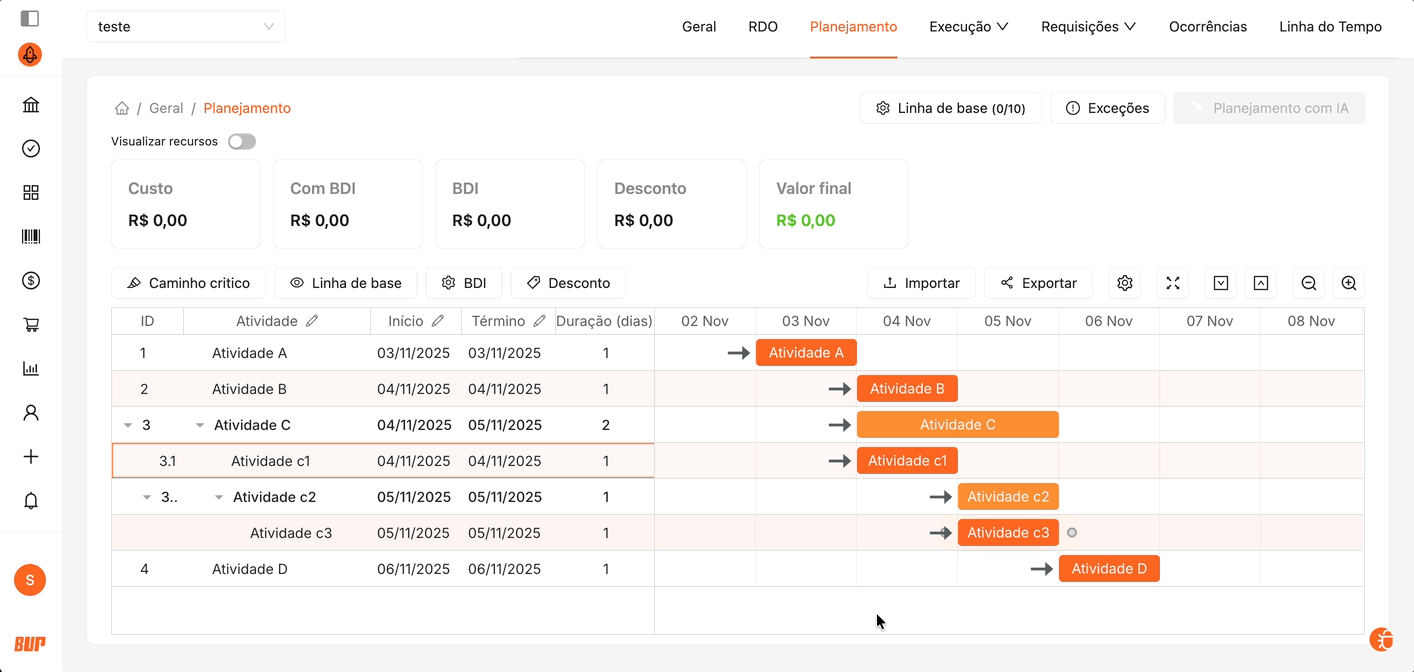

Você pode adicionar múltiplas dependências por etapa.

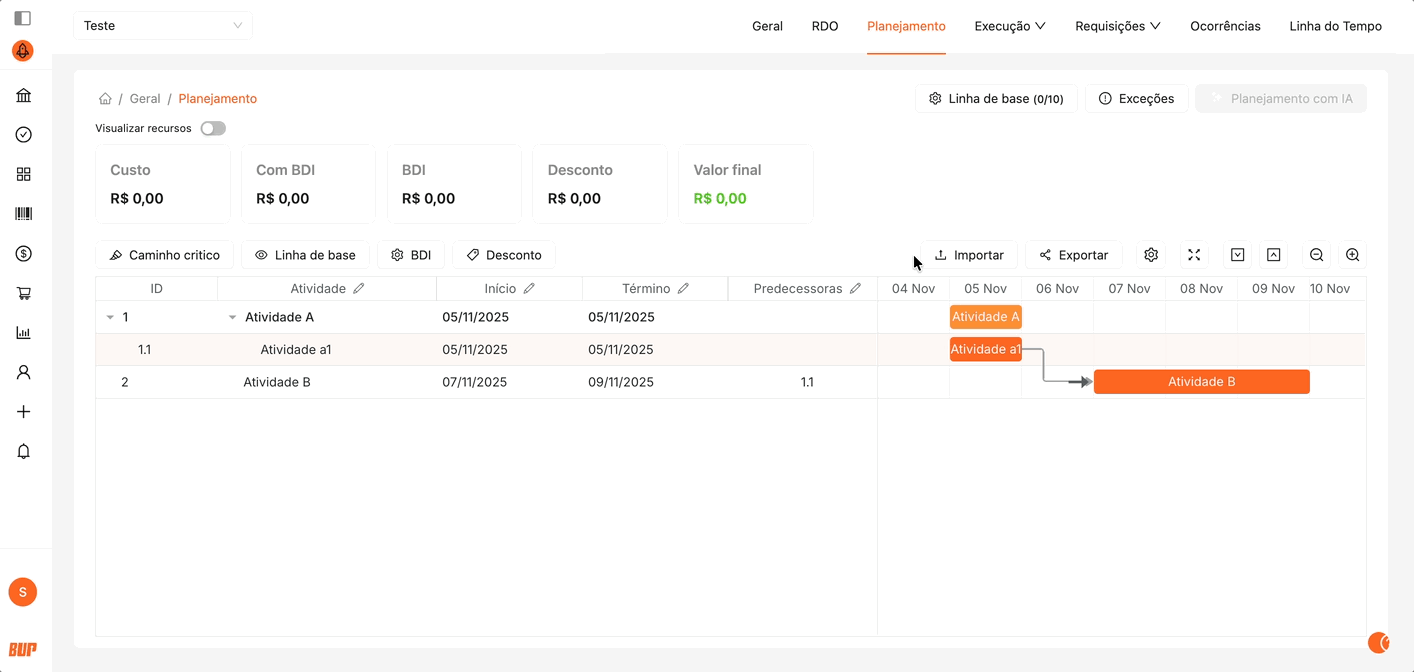

Para editar uma dependência, clique duas vezes na seta que representa a ligação entre atividades. Uma janela será aberta, permitindo definir o intervalo de dias entre atividades ou remover dependências diretamente.

Ao criar uma dependência, é possível definir um intervalo negativo (por exemplo, -1 dia) ou ajustar manualmente as atividades no cronograma, arrastando-as para que iniciem no mesmo dia, mantendo a relação de dependência entre elas.

c) Tipos de dependência entre atividades

As dependências entre atividades indicam como as etapas de uma obra se relacionam entre si, mostrando a ordem em que devem acontecer. Elas são definidas a partir dos pontos de início (I) e término (T) de cada atividade.

Lembrando que:

  • Atividade predecessora: é a que acontece primeiro e influencia o início ou o fim da próxima.

  • Atividade sucessora: é a que depende da anterior para começar ou terminar.

Veja abaixo os principais tipos de dependência:

1. TI (Término-Início): A atividade sucessora só pode começar depois que a predecessora terminar.

Exemplo: “Pintura das paredes” só pode iniciar depois que “Assentamento do reboco” for finalizado.

2. IT (Início-Término): A atividade sucessora só pode ser concluída após o início da predecessora. Esse tipo de relação é menos comum, mas usada em situações de transição entre etapas.

Exemplo: "Desmobilizar equipe antiga” só pode terminar quando “Mobilizar nova equipe” iniciar.

3. TT (Término-Término): As atividades devem terminar ao mesmo tempo, ou uma só pode terminar quando a outra terminar. Usada quando há necessidade de sincronizar conclusões.

Exemplo: A "limpeza do canteiro" só pode ser concluída quando a "remoção de entulho" terminar.

4. II (Início-Início): A atividade sucessora só pode iniciar quando a atividade predecessora iniciar. Serve para atividades paralelas ou que precisam começar juntas.

Exemplo: “Montagem do canteiro de obras” e “Implantação de medidas de segurança” devem iniciar simultaneamente.

d) Restrições de atividades

As restrições permitem controlar as datas em que uma atividade pode começar ou terminar.

Para definir:

  1. Dê um duplo clique sobre a atividade (ou clique e selecione o botão de edição).

  2. Escolha o tipo de restrição e a data correspondente.

  3. Clique em Salvar.

  4. Após salvar, uma seta cinza aparecerá no gráfico indicando a restrição aplicada.

Ao criar uma nova atividade, essa janela de restrição é exibida automaticamente, facilitando a configuração.

Após salvar, uma seta cinza aparecerá no gráfico indicando a restrição aplicada.

Existem oito tipos de restrição disponíveis, relacionadas a data de início ou término das atividades:

  • O mais breve possível: Não há uma data de restrição definida, e a opção de edição permanece bloqueada. Essa configuração permite que o planejamento seja iniciado assim que possível
  • O mais tarde possível: Também sem data de restrição definida e com edição bloqueada, essa configuração faz com que o planejamento seja concluído o mais tarde possível.

  • Não iniciar antes de: Define que a atividade não pode começar antes da data especificada como restrição.
  • Não iniciar depois de: Define que a atividade não pode começar após a data estabelecida como restrição.

  • Não terminar antes de: Determina que a atividade não pode ser concluída antes da data informada como restrição.
  • Não terminar depois de: Determina que a atividade não pode ultrapassar a data definida como restrição.

  • Precisa começar em: Define que a atividade deve iniciar na data de restrição selecionada.
  • Precisa terminar em: Define que a atividade deve finalizar na data de restrição selecionada.

2. Caminho Crítico

O Caminho Crítico é o conjunto de atividades que determina o prazo total da obra.
Essas tarefas são consideradas críticas, pois não possuem folga — qualquer atraso nelas impacta diretamente a data final do projeto.

a) Como visualizar o Caminho Crítico

  1. Acesse o planejamento da obra.

  2. Clique no botão Caminho Crítico.

  3. O sistema destacará em vermelho as atividades críticas.

Para ocultar a visualização do caminho crítico, basta clicar novamente no mesmo botão.

Essas atividades devem ser acompanhadas de perto para garantir que a obra avance dentro do prazo previsto.

3. Linha de Base

A Linha de Base permite salvar versões do planejamento e comparar a evolução da obra ao longo do tempo — analisando desvios de prazo e progresso.

a) Criar uma Linha de Base

  1. Acesse uma obra com planejamento já criado.

  2. No canto superior direito da tela, clique em Linha de Base.

  3. Na janela exibida, selecione Adicionar.

  4. A linha de base será salva automaticamente, com data e hora do registro.

Você pode:

  • Editar a descrição da linha de base (ícone de lápis).

  • Excluir uma linha de base (ícone de lixeira).

b) Comparar Linhas de Base

  1. No canto superior direito, clique novamente em Linha de Base.

  2. Clique no ícone de olho da linha que deseja visualizar.

  3. O sistema exibirá uma comparação visual entre a linha de base e o planejamento atual.

Para comparar datas entre diferentes versões, clique no ícone de Linha de Base. Para desativar a visualização, clique novamente no mesmo ícone.
