Estruture com precisão o que será executado, quanto será gasto e como cada etapa impacta o custo total da obra.
Para garantir um planejamento físico-financeiro eficiente da obra, é essencial associar corretamente os recursos às atividades do cronograma. Nesta etapa, você define o que será utilizado, em que quantidade, qual unidade de medida e o custo envolvido — informações fundamentais para acompanhar o progresso e manter o orçamento sob controle.

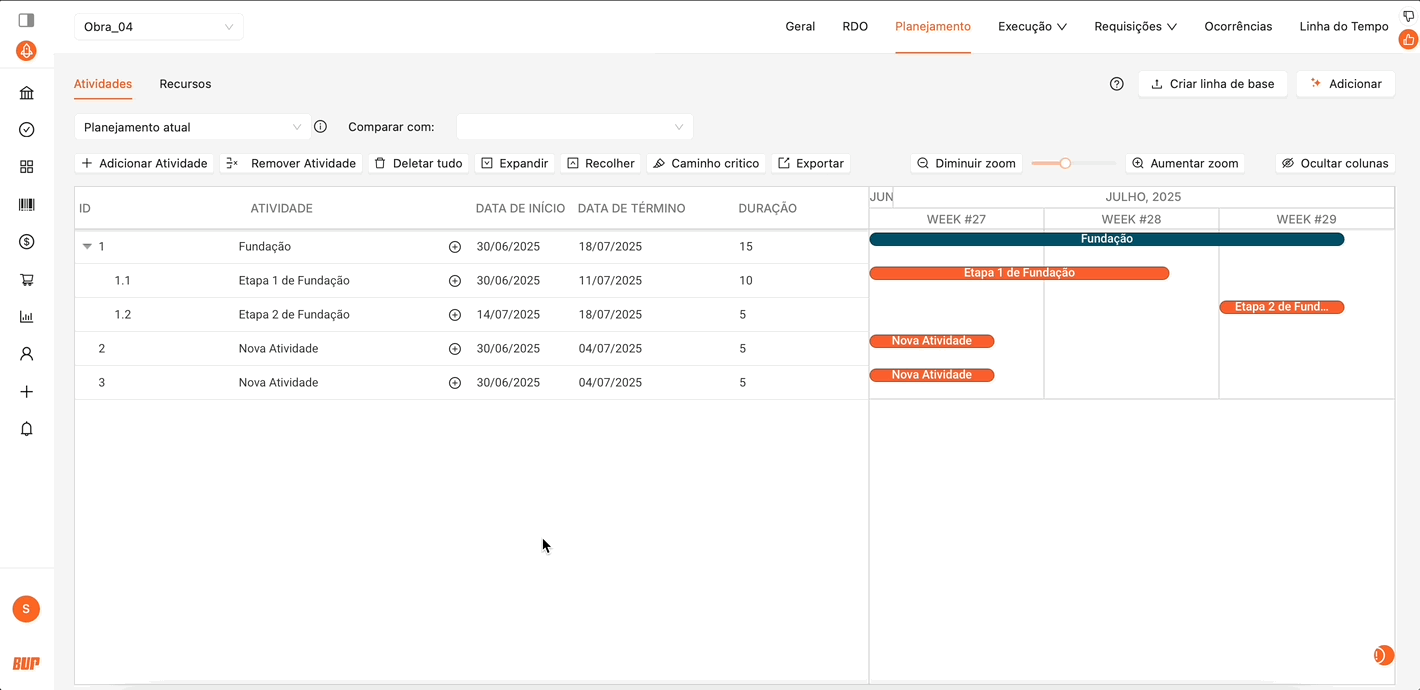

Como adicionar recursos (materiais, equipamentos, mão de obra, etc.) no cronograma?
-

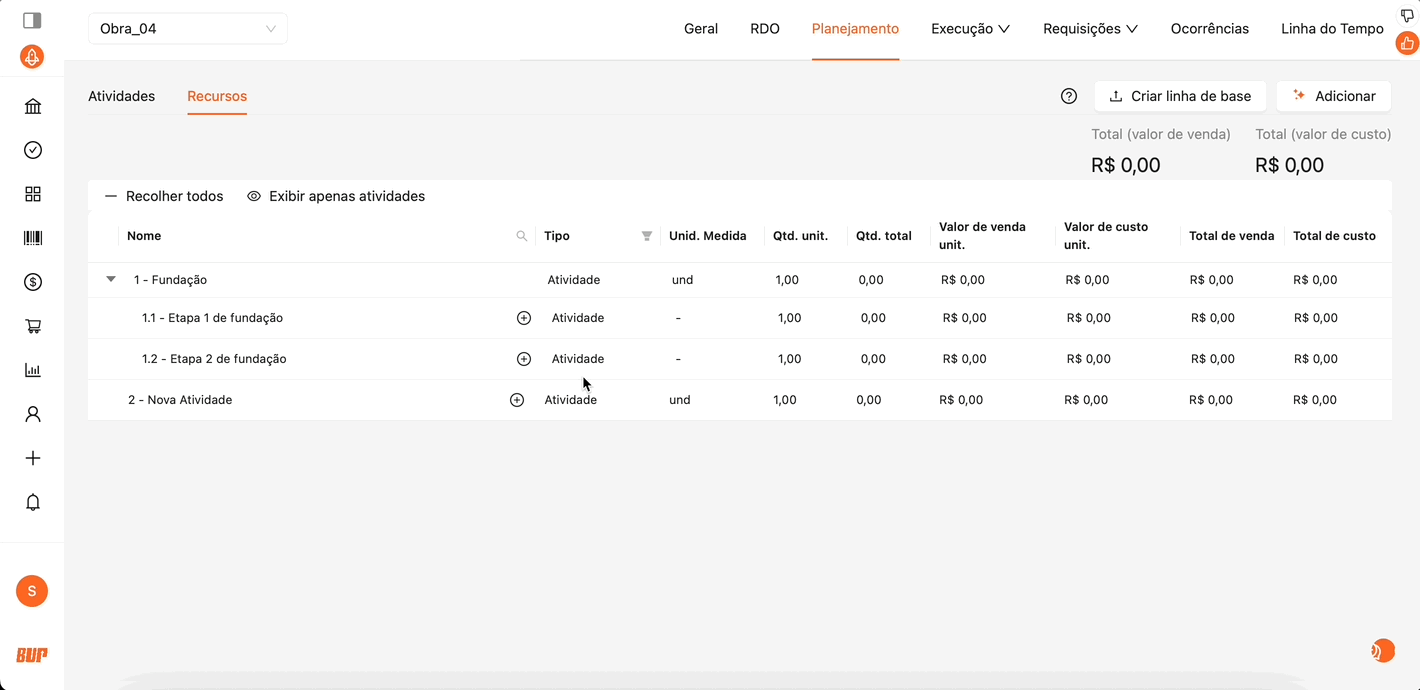

Acesse a aba "Recursos" no cronograma da obra.
-
Utilize a opção "Expandir todos" para visualizar todas as etapas e subetapas cadastradas.
3. Localize o ícone de adicionar recurso na etapa desejada (nível final) e clique no ícone para abrir o painel de seleção.
4. Selecione os itens da sua base de dados de recursos e adicione-os à etapa.
Dica: Se ainda não cadastrou seus itens, confira os artigos sobre como criar uma base de dados de recursos.
"Tentei adicionar um recurso, mas não consegui. E agora?"
Verifique se você está tentando adicionar o recurso no nível correto do planejamento. No sistema, os recursos só podem ser inseridos no último nível da hierarquia do cronograma, ou seja, nas etapas mais detalhadas da obra.

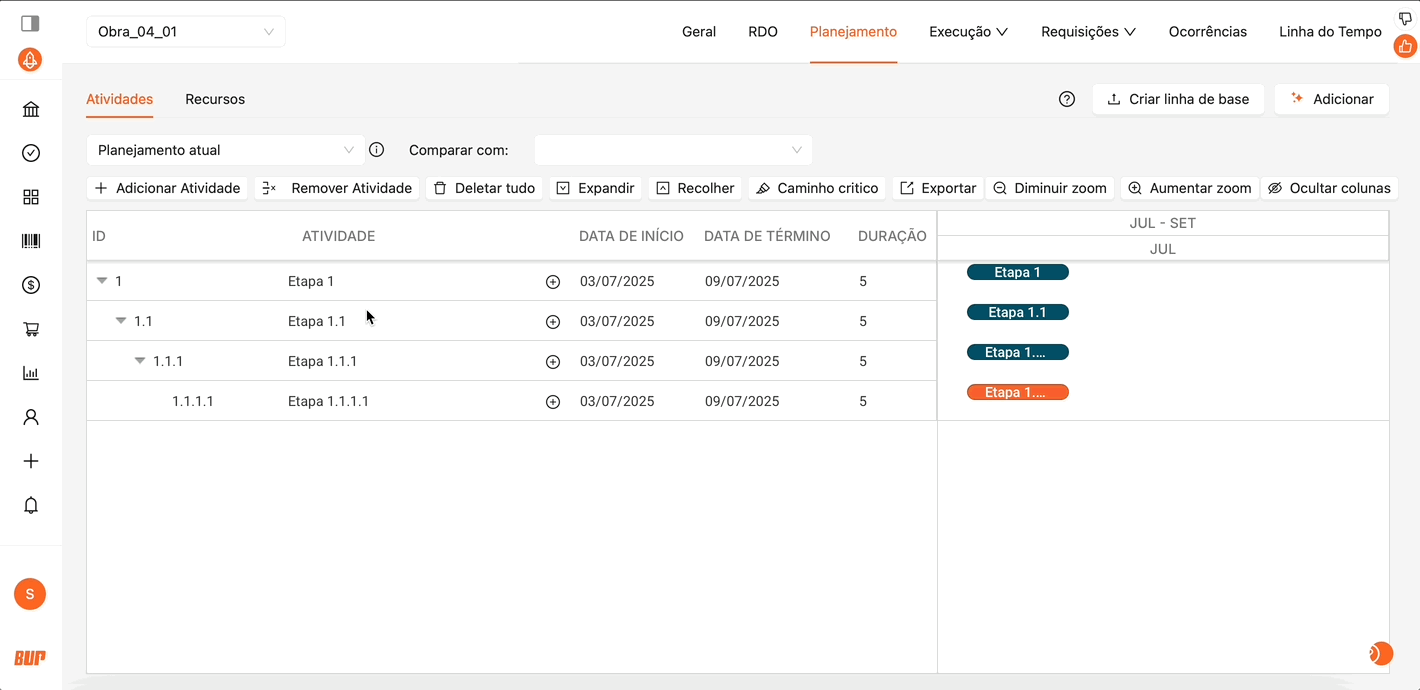

Por exemplo, em uma estrutura como:
Etapa 1 → Etapa 1.1 → Etapa 1.1.1 → Etapa 1.1.1.1
O recurso deve ser adicionado em "Etapa 1.1.1.1", que é o nível final dessa sequência.
Se você tentar incluir o recurso em um nível intermediário, como "Etapa 1.1", o sistema não permitirá. Para adicionar corretamente, acesse a aba "Recursos" e clique no ícone , disponível apenas nas etapas finais da estrutura.
Ajustes nos recursos: quantidade, unidade e valores
Depois de adicionar os recursos, é possível:
-
Selecionar a unidade de medida (ex: m², kg, hora).
-
Alterar a quantidade de cada item.
-
Definir ou ajustar o valor unitário.
-
Remover recursos, se necessário.

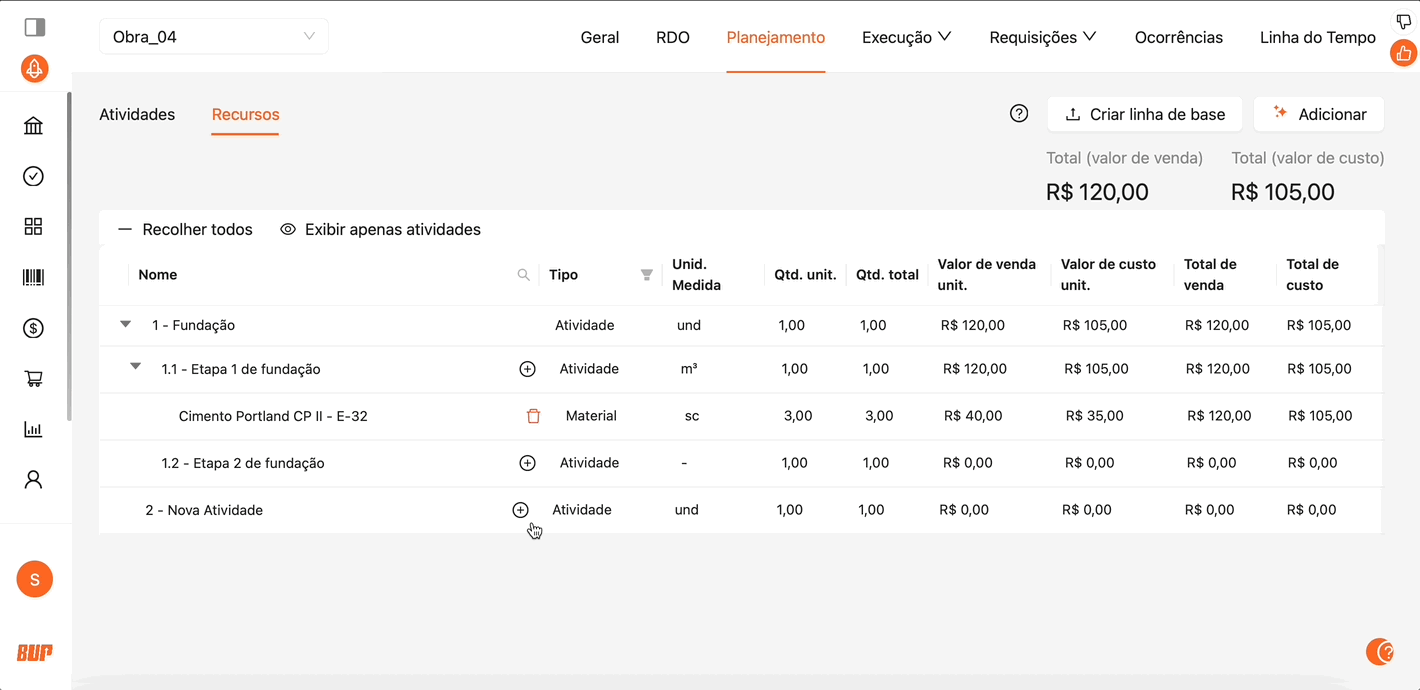

Importante: Sempre que a quantidade de uma etapa inferior for modificada, o sistema recalcula automaticamente o valor da etapa superior, afetando o total da atividade.
Exemplo prático: Para entender como o sistema calcula os valores totais com base na estrutura do cronograma, veja o exemplo abaixo:

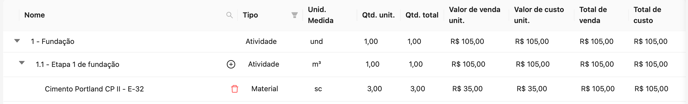

A atividade "1.1 - Etapa 1 de fundação" está associada a um recurso chamado "Cimento Portland CP II - E-32", com a seguinte configuração:
-
Quantidade da etapa principal (Fundação): 1
-
Quantidade da subetapa: 1
-
Quantidade do recurso (cimento): 3 sacos
-
Valor unitário do cimento: R$ 35,00
✅ Cálculo do total de custo:

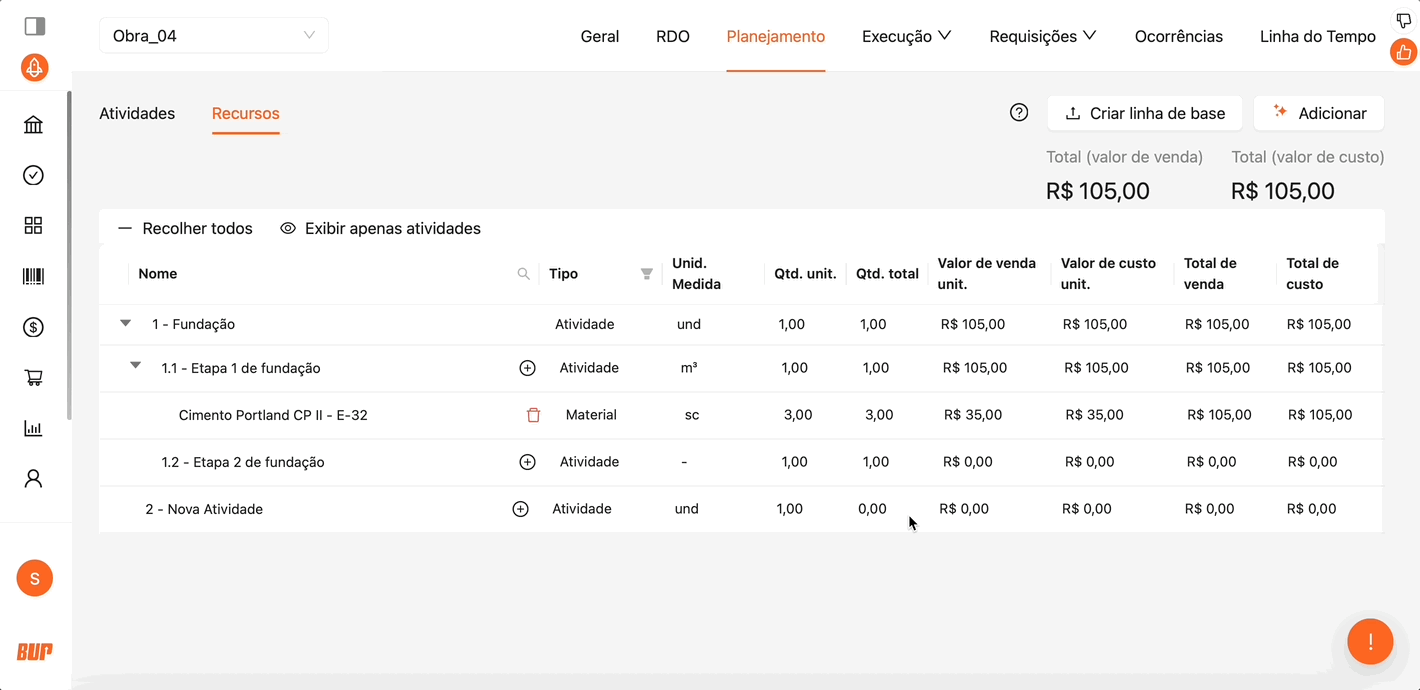

1 x 1 x 3 x R$ 35,00 = R$ 105,00
Alterando a quantidade da etapa superior:

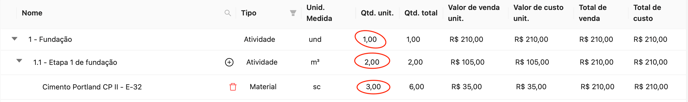

Agora, ao alterar a quantidade da etapa "1 - Fundação de fundação" de 1 para 2, o sistema automaticamente recalcula os valores das etapas.
-
Quantidade da etapa principal (Fundação): 1
-
Quantidade da subetapa: 2
-
Quantidade do recurso (cimento): 3 sacos
✅ Novo cálculo:
1 x 2 x 3 x R$ 35,00 = R$ 210,00
Custos e valores de venda
Além do custo, você também pode definir o valor de venda de cada item, ajustando o preço que será cobrado do cliente conforme a margem de lucro desejada. Esse ajuste é essencial para garantir a saúde financeira da obra e alinhar as expectativas de receita.
Adição em lote e diversidade de recursos
Você pode adicionar vários recursos de uma vez, inclusive de diferentes categorias, como:
-
Materiais.
-
Equipamentos.
-
Mão de obra.
-
Serviços.
Essa flexibilidade ajuda a compor um planejamento mais completo e alinhado com a realidade da obra.
