Obtenha uma visão completa do Planejado, Executado e Financeiro da sua obra.
É possível acompanhar o desempenho financeiro da obra ao longo da execução, extraindo informações valiosas sobre o progresso em relação ao planejamento.

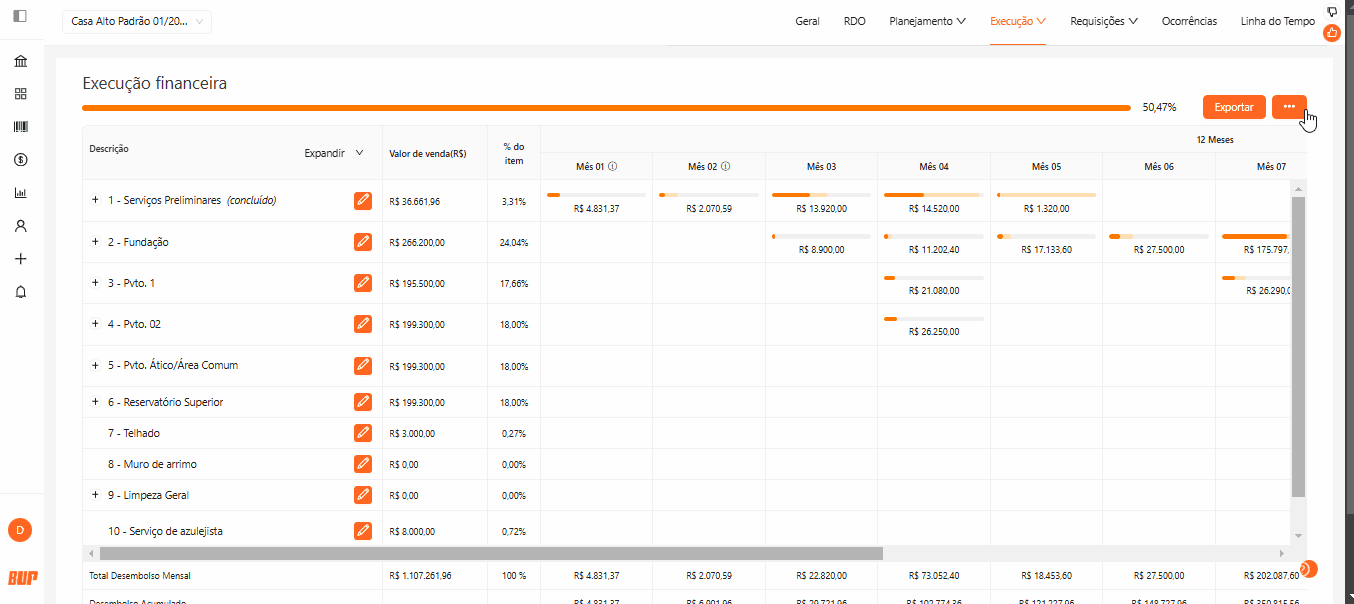

Na tela de etapas, clique no botão para ativar a visualização das seções Planejamento, Medições e Financeiro.
Além disso, é possível selecionar quais valores financeiros serão comparados: receitas, despesas ou resultados (receitas - despesas)!
Cada etapa, a cada mês, apresenta três valores:
- Valor planejado: Derivado do planejamento da obra. O sistema calculará uma proporção do valor quando a etapa inicia em um mês e termina em outro;
- Valor medido: Baseado nas medições da obra. O total de 100% da medição corresponderá sempre ao valor planejado da etapa (lembre-se de que o planejamento é a referência para a execução);
Uma etapa pode ter uma medição maior ou menor que 100%?
A resposta é: sim!
Embora seu objetivo seja manter a execução da obra alinhada ao planejamento, imprevistos podem ocorrer, levando à necessidade de realizar além do esperado.
Por exemplo:
Em vez de realizar 100 m² de assentamento de piso como planejado, a equipe percebeu que seria necessário executar mais 4 m² devido a um cálculo incorreto. Nesse caso, a medição total será de 104 m², mesmo tendo 100 m² como referência. Assim, a etapa será concluída com uma medição de 104%.
Da mesma forma, uma etapa pode ser concluída sem atingir 100% da medição.
- Valor do financeiro: Este valor é composto pelos lançamentos de despesas ou receitas vinculados a essa etapa do planejamento da obra. Veja o exemplo abaixo:
A despesa de R$ 1200 será somada nesse Valor do Financeiro da tela de execução.
Isso significa que todos os desembolsos relacionados à etapa de Ligação Provisória de Água/Luz do meu planejamento — sejam custos de materiais ou serviços — podem ser comparados com os valores planejados e executados dessa etapa.
Veja o exemplo:

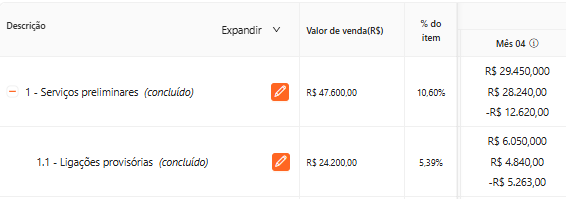

Na etapa de Ligações provisórias o valor planejado para o mês 4 foi de R$ 6.050,00.
Durante a execução desse período, o valor medido foi de R$ 4.840,00, indicando que não alcancei o progresso esperado. Já os meus gastos relacionados a essa etapa totalizaram R$ 5.263,00.
Resumindo: minhas despesas superaram o valor projetado para o avanço da etapa. Se recebo com base na medição, minha receita nesse período seria de R$ 4.840,00, enquanto minha despesa foi de R$ 5.263,00, resultando em um prejuízo de R$ 423,00.
O mesmo se aplica às receitas vinculadas às etapas do planejamento, com a diferença de que o valor é considerado "positivo".

Abaixo das etapas, você encontrará um resumo de todas as etapas do planejamento para aquele período:
- Valor Total Planejado Mensal: soma dos valores planejados de todas as etapas para o mês;
- Valor Total Planejado Acumulado: soma dos valores planejados de todas as etapas, incluindo os meses anteriores;
- Total Desembolso Mensal: soma dos valores medidos de todas as etapas para o mês;
- Desembolso Acumulado: ssoma dos valores medidos de todas as etapas, incluindo os meses anteriores;
- Valor Total Financeiro Mensal: soma dos valores de despesas e receitas de todas as etapas para o mês;
- Valor Total Financeiro Acumulado: soma dos valores de despesas e receitas de todas as etapas, incluindo os meses anteriores.
Observe que o Valor Total Financeiro Acumulado, ao considerar as receitas e despesas da obra, refletirá o quanto a empresa está ganhando em comparação ao valor planejado.
